Rozpoczynając budowę domu, stajesz przed wieloma wyzwaniami, a jednym z pierwszych i absolutnie kluczowych etapów jest prawidłowe tyczenie budynku na działce. Ten pozornie prosty proces wymaga precyzyjnego przygotowania ze strony inwestora, zwłaszcza w zakresie dokumentacji. Odpowiednie zgromadzenie i przekazanie geodecie niezbędnych materiałów to gwarancja, że pierwszy krok na Twojej budowie zostanie wykonany bezbłędnie, co przełoży się na oszczędność czasu, pieniędzy i nerwów w dalszych etapach inwestycji. W tym artykule przeprowadzimy Cię przez cały proces, wyjaśniając, jakie dokumenty są niezbędne i jak wygląda współpraca z geodetą.
Przygotowanie dokumentów dla geodety to podstawa sprawnego tyczenia budynku
Jako inwestor, masz kluczową rolę do odegrania na samym początku budowy. Pamiętaj, że geodeta, choć jest specjalistą w swojej dziedzinie, potrzebuje od Ciebie konkretnych materiałów, aby móc wykonać swoją pracę rzetelnie i zgodnie z projektem. Brak lub nieaktualność dokumentów to prosta droga do opóźnień i dodatkowych kosztów, których można łatwo uniknąć, poświęcając chwilę na odpowiednie przygotowanie.
Czym jest tyczenie budynku i dlaczego to pierwszy, kluczowy krok na twojej budowie?
Tyczenie budynku to proces polegający na precyzyjnym wyznaczeniu w terenie kluczowych punktów przyszłego obiektu budowlanego jego osi konstrukcyjnych, narożników czy obrysu. Wykorzystując dane z projektu budowlanego i mapę do celów projektowych, geodeta przenosi te informacje z papieru na grunt, zaznaczając je w sposób trwały. To fundament, na którym opiera się cała dalsza budowa. Bez dokładnego tyczenia nie można rozpocząć prac ziemnych, fundamentowych ani wznoszenia konstrukcji, ponieważ wszelkie późniejsze błędy w usytuowaniu budynku będą niezwykle trudne i kosztowne do naprawienia.
Kto ponosi odpowiedzialność za błędy na tym etapie? Rola inwestora, geodety i kierownika budowy.
Odpowiedzialność za prawidłowy przebieg tyczenia jest rozłożona na kilka stron. Inwestor ponosi odpowiedzialność za dostarczenie geodecie kompletnej i aktualnej dokumentacji projektowej oraz mapy do celów projektowych. To na jego barkach spoczywa wybór rzetelnego geodety. Geodeta z kolei odpowiada za precyzję wykonania pomiarów, prawidłowe wyznaczenie punktów w terenie zgodnie z projektem oraz sporządzenie stosownej dokumentacji. Kierownik budowy jest odpowiedzialny za nadzór nad pracami budowlanymi, w tym za weryfikację prawidłowości tyczenia przed rozpoczęciem prac ziemnych i za wpis geodety do dziennika budowy. Błędy na tym etapie najczęściej wynikają z niedopatrzeń inwestora w zakresie dokumentacji lub z niedokładności po stronie geodety.
Kompletna lista dokumentów dla geodety: co musisz przygotować
Aby współpraca z geodetą przebiegła sprawnie i bezproblemowo, musisz przygotować zestaw kluczowych dokumentów. Ich kompletność i aktualność są absolutnie niezbędne do prawidłowego wykonania usługi tyczenia budynku. Oto lista, która pomoże Ci się przygotować:
Dokument nr 1: Mapa do celów projektowych fundament pracy geodety
To absolutna podstawa każdej pracy geodezyjnej związanej z budową. Mapa do celów projektowych, często nazywana mapą sytuacyjno-wysokościową, zawiera aktualne dane o terenie, na którym ma stanąć budynek. Znajdują się na niej m.in. granice działki, istniejące budynki, sieci uzbrojenia terenu, ukształtowanie powierzchni (poziomice) oraz elementy zagospodarowania terenu. Kluczowe jest, aby mapa była aktualna zazwyczaj nie może być starsza niż 6 miesięcy od daty jej wydania w momencie adaptacji projektu budowlanego do celów uzyskania pozwolenia na budowę lub zgłoszenia. Geodeta wykorzystuje tę mapę, aby precyzyjnie nanieść na grunt projektowany budynek, uwzględniając jego usytuowanie względem granic działki i istniejących obiektów. Najczęściej stosowana skala to 1:500.
Dokument nr 2: Projekt Zagospodarowania Działki (PZT) mapa drogowa dla tyczenia
Projekt Zagospodarowania Działki (PZT) to integralna część projektu budowlanego, która została zatwierdzona przez urząd. To właśnie w PZT znajduje się najważniejsza informacja dla geodety: dokładne usytuowanie projektowanego budynku na działce. Zawiera on precyzyjne wymiary, odległości od granic działki, od innych budynków, a także lokalizację przyłączy mediów. Geodeta, opierając się na PZT, wyznacza w terenie linie, które odpowiadają osiom konstrukcyjnym lub zewnętrznym obrysom Twojego przyszłego domu. Bez PZT geodeta nie wie, gdzie dokładnie ma stanąć budynek.
Dokument nr 3: Rzuty fundamentów i parteru co geodeta musi z nich odczytać?
Oprócz PZT, geodeta potrzebuje również bardziej szczegółowych rysunków technicznych z projektu architektoniczno-budowlanego. Mowa tu przede wszystkim o rzucie fundamentów oraz rzucie parteru. Te dokumenty zawierają szczegółowe wymiary, które są niezbędne do precyzyjnego wyznaczenia osi konstrukcyjnych, narożników budynku, a także szerokości i grubości fundamentów. Geodeta musi mieć możliwość odczytania dokładnych odległości między kluczowymi punktami, aby móc je wiernie odwzorować w terenie.
Pozostałe niezbędne informacje: pozwolenie na budowę, numer księgi wieczystej i dane kontaktowe
Poza głównymi dokumentami projektowymi, geodeta może potrzebować również kilku innych informacji, które ułatwią mu pracę i pozwolą na pełne zrozumienie kontekstu inwestycji:
- Ostateczna decyzja o pozwoleniu na budowę: Choć geodeta nie zawsze musi ją mieć wglądu, potwierdza ona, że projekt budowlany został zatwierdzony i można przystąpić do prac. Czasem urząd wymaga od geodety potwierdzenia posiadania tej decyzji.
- Numer księgi wieczystej działki: Pozwala geodecie na weryfikację stanu prawnego nieruchomości oraz dokładnych danych ewidencyjnych działki, co jest ważne przy ustalaniu granic i położenia budynku.
- Dane kontaktowe inwestora i kierownika budowy: Niezbędne do sprawnej komunikacji. Geodeta może mieć pytania dotyczące projektu, dostępu do działki czy harmonogramu prac.
Jak wygląda proces tyczenia budynku krok po kroku? Od telefonu do geodety po wpis w dzienniku
Proces tyczenia budynku, choć opiera się na precyzyjnych pomiarach, ma swój ustalony harmonogram i przebieg. Zrozumienie poszczególnych etapów pozwoli Ci lepiej zaplanować współpracę z geodetą i uniknąć nieporozumień. Oto, jak zazwyczaj wygląda ten proces:
Etap 1: Pierwszy kontakt i przekazanie dokumentacji jakich pytań się spodziewać?
Pierwszym krokiem jest oczywiście nawiązanie kontaktu z wybranym geodetą i umówienie się na wykonanie usługi. Po ustaleniu terminu i ceny, geodeta poprosi Cię o dostarczenie wszystkich wymienionych wcześniej dokumentów. Geodeta ma również obowiązek zgłosić planowaną pracę geodezyjną w odpowiednim Powiatowym Ośrodku Dokumentacji Geodezyjnej i Kartograficznej (PODGiK). Następnie następuje analiza przekazanej dokumentacji. Geodeta sprawdzi jej kompletność i zgodność z przepisami. Może zadać Ci pytania dotyczące projektu, specyfiki działki czy ewentualnych wątpliwości. To dobry moment, aby rozwiać wszelkie swoje niejasności.
Dokumentacja papierowa czy cyfrowa (DWG)? Co preferują nowocześni geodeci?
W dzisiejszych czasach coraz więcej geodetów pracuje w oparciu o nowoczesne technologie. Coraz powszechniejsze jest preferowanie cyfrowych wersji projektów, zwłaszcza w formatach DWG lub DXF. Pliki te pozwalają na bezpośrednie wczytanie danych do oprogramowania geodezyjnego, co znacznie przyspiesza i ułatwia proces przygotowania do prac w terenie. Zmniejsza się ryzyko błędów przy ręcznym przepisywaniu danych. Dlatego też, jeśli masz możliwość dostarczenia projektu w formie cyfrowej, warto zapytać geodetę, czy takie rozwiązanie jest dla niego preferowane. Zazwyczaj jest to korzystne dla obu stron.
Etap 2: Prace w terenie co dokładnie robi geodeta na twojej działce?
Po analizie dokumentacji i ewentualnym zgłoszeniu w PODGiK, geodeta przystępuje do prac w terenie. Wykorzystując precyzyjny sprzęt pomiarowy, taki jak tachimetry elektroniczne lub systemy GPS RTK (Real Time Kinematic), geodeta wyznacza w terenie kluczowe punkty projektowanego budynku. Standardowo tyczy się główne osie konstrukcyjne lub narożniki zewnętrzne budynku. Punkty te są następnie stabilizowane w sposób trwały, aby wykonawcy mogli się do nich odwoływać podczas budowy.
Osie konstrukcyjne vs. obrys budynku co jest tyczone i dlaczego?
W zależności od projektu i preferencji geodety, tyczone mogą być albo główne osie konstrukcyjne budynku, albo jego zewnętrzne narożniki. Tyczenie osi konstrukcyjnych jest często bardziej precyzyjne, ponieważ pozwala wykonawcy na późniejsze łatwe wyznaczenie grubości ścian i fundamentów. Tyczenie narożników zewnętrznych jest bardziej bezpośrednie i pokazuje dokładny kształt budynku. Ważne jest, aby zakres tyczenia był jasno określony w umowie z geodetą.
Czym są ławy drutowe (ławice ciesielskie) i dlaczego są tak ważne dla wykonawcy?

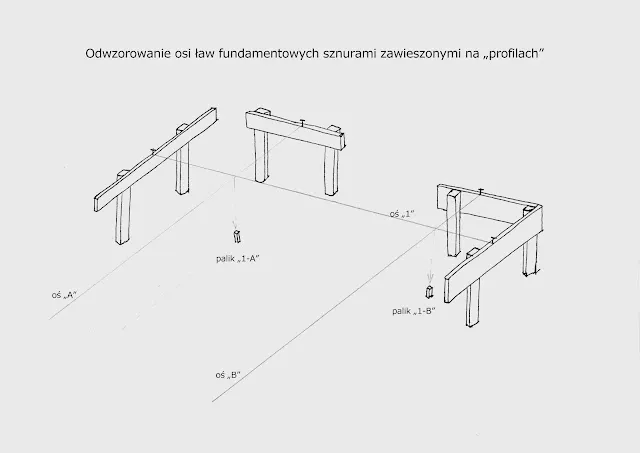

Aby punkty wyznaczone przez geodetę były widoczne i trwałe przez dłuższy czas, stosuje się różne metody stabilizacji. Jedną z najczęściej stosowanych są ławy ciesielskie, zwane potocznie ławami drutowymi lub ławicami. Są to drewniane konstrukcje umieszczone w pewnej odległości od wytyczonych punktów, na których geodeta zaznacza precyzyjnie położenie osi lub narożników. Ławy te są bardzo ważne dla wykonawcy, ponieważ stanowią trwały punkt odniesienia nawet po zasypaniu wykopów pod fundamenty. Pozwalają na zachowanie pierwotnego usytuowania budynku.
Etap 3: Formalności po tyczeniu szkic i kluczowy wpis w dzienniku budowy
Po zakończeniu prac w terenie geodeta przystępuje do formalności. Sporządza szkic tyczenia, który jest dokumentem potwierdzającym wykonanie usługi i przedstawiającym wytyczone punkty. Co niezwykle ważne, geodeta dokonuje również wpisu w dzienniku budowy. Ten wpis jest formalnym potwierdzeniem, że budynek został wytyczony zgodnie z projektem i można rozpocząć prace ziemne. Bez tego wpisu kierownik budowy nie może rozpocząć budowy. Na koniec geodeta przekazuje inwestorowi szkic tyczenia oraz inne niezbędne dokumenty.

Najczęstsze pytania i problemy: uniknij kosztownych błędów
W procesie tyczenia budynku inwestorzy często napotykają na podobne pytania i problemy. Zrozumienie ich i wiedza, jak sobie z nimi radzić, pozwoli Ci uniknąć wielu kłopotów.
Czy muszę być obecny podczas tyczenia budynku na działce?
Obecność inwestora podczas tyczenia nie jest zazwyczaj bezwzględnie wymagana przez prawo, ale jest zdecydowanie zalecana. Pozwala Ci to na bezpośredni kontakt z geodetą, zadawanie pytań na bieżąco, wyjaśnianie wszelkich wątpliwości dotyczących projektu i jego usytuowania. Możesz też na własne oczy zobaczyć, jak wygląda proces i upewnić się, że wszystko jest zgodne z Twoimi oczekiwaniami. Jeśli jednak nie możesz być obecny, upewnij się, że kierownik budowy jest na miejscu lub że masz pełne zaufanie do wybranego geodety.
Tyczenie budynku a wznowienie granic działki kiedy potrzebujesz obu usług?
Często inwestorzy mylą te dwie usługi. Wznowienie granic działki to proces odnalezienia i fizycznego oznaczenia w terenie punktów granicznych działki, które zostały wcześniej ustalone. Jest to usługa potrzebna, gdy nie masz pewności co do dokładnego przebiegu granic lub gdy granice zostały zatarte. Tyczenie budynku opiera się na tych granicach (lub na danych ewidencyjnych), ale wyznacza punkty samego budynku. Jeśli masz jakiekolwiek wątpliwości co do tego, gdzie dokładnie przebiega granica Twojej działki, zdecydowanie zaleca się najpierw zlecić wznowienie lub ustalenie granic, a dopiero potem tyczenie budynku. Pozwoli to uniknąć sytuacji, w której wytyczony budynek narusza przepisy dotyczące odległości od granicy.
Co zrobić, gdy wytyczony obrys budynku koliduje z granicą lub innymi obiektami?
Jeśli podczas tyczenia okaże się, że wytyczony obrys budynku koliduje z granicą działki, istniejącym ogrodzeniem, drzewami lub innymi obiektami, należy natychmiast podjąć działania. Pierwszym krokiem jest konsultacja z geodetą i kierownikiem budowy. Mogą oni wspólnie ocenić sytuację i zaproponować rozwiązanie. Czasami wystarczy niewielka korekta usytuowania budynku, która nie wpłynie znacząco na projekt. W innych przypadkach może być konieczna zmiana w projekcie architektoniczno-budowlanym, która wymagać będzie uzyskania odpowiednich zgód. Nie wolno rozpoczynać budowy, jeśli istnieje konflikt należy go rozwiązać przed rozpoczęciem prac ziemnych.
Czy tyczenie przyłączy (woda, prąd, gaz) to ta sama usługa co tyczenie budynku?
Nie, tyczenie budynku i tyczenie przyłączy to dwie odrębne usługi. Tyczenie budynku dotyczy jego konstrukcji i usytuowania na działce. Tyczenie przyłączy (wody, kanalizacji, gazu, prądu, telekomunikacji) polega na wyznaczeniu w terenie przebiegu sieci podziemnych i naziemnych, które będą doprowadzone do budynku. Choć obie usługi wykonuje uprawniony geodeta, zazwyczaj zleca się je osobno i mogą być realizowane w różnym czasie. Tyczenie przyłączy często odbywa się nieco później, gdy znany jest już dokładny sposób posadowienia budynku i przebieg fundamentów.
Wybór geodety i przygotowanie działki: klucz do sprawnego startu budowy
Prawidłowy wybór geodety i odpowiednie przygotowanie działki to dwa filary, które zapewnią Ci płynny start budowy. Poświęcenie im uwagi na tym etapie zaowocuje spokojem w przyszłości.
Na co zwrócić uwagę w umowie z geodetą?
Podpisując umowę z geodetą, warto zwrócić uwagę na kilka kluczowych aspektów, które zapewnią jasność i unikną nieporozumień:
- Zakres prac: Dokładnie określ, co obejmuje usługa samo tyczenie, sporządzenie szkicu, wpis do dziennika budowy, a może również tyczenie przyłączy?
- Kwalifikacje geodety: Upewnij się, że geodeta posiada wymagane uprawnienia i doświadczenie.
- Koszt usługi: Cena wytyczenia budynku w Polsce waha się zazwyczaj od 1000 do 2500 zł netto, w zależności od stopnia skomplikowania budynku, lokalizacji i renomy firmy. Upewnij się, co dokładnie zawiera podana cena.
- Terminy: Ustal realistyczne terminy wykonania usługi, uwzględniając czas potrzebny na zgłoszenie w PODGiK i ewentualne oczekiwanie na dostępność ekipy.
- Forma dokumentacji: Potwierdź, czy geodeta dostarczy dokumentację w formie papierowej, czy cyfrowej (np. plik PDF lub DWG).
- Wpis do dziennika budowy: To absolutnie kluczowy punkt. Upewnij się, że umowa jasno stanowi o obowiązku geodety dokonania wpisu do dziennika budowy.
Jak przygotować samą działkę na przyjazd ekipy geodezyjnej?
Choć geodeci są przygotowani na różne warunki, pewne przygotowania z Twojej strony mogą znacząco ułatwić im pracę:
- Zapewnij swobodny dostęp: Upewnij się, że ekipa geodezyjna będzie miała łatwy dostęp do całej działki, zwłaszcza w miejscach, gdzie ma stanąć budynek.
- Usuń przeszkody: Jeśli na działce rośnie wysoka trawa, krzaki lub znajdują się inne przeszkody, które mogłyby utrudniać pomiary, warto je usunąć.
- Oznacz znane punkty graniczne: Jeśli posiadasz informacje o położeniu punktów granicznych (np. kamienie graniczne), warto je zaznaczyć, aby ułatwić geodecie pracę.
- Udostępnij teren: Jeśli działka jest ogrodzona, upewnij się, że brama będzie otwarta lub że geodeta otrzyma klucz do jej otwarcia.
