Geodeta jest jednym z tych specjalistów, których koszt warto znać zanim ruszy budowa, podział działki albo porządkowanie granic. W praktyce różnica między prostym pomiarem a zleceniem wymagającym dodatkowych uzgodnień bywa spora, więc dobrze rozumieć, co naprawdę składa się na wycenę. Poniżej rozkładam to na konkretne kwoty, typowe sytuacje i pułapki, przez które łatwo niepotrzebnie przepłacić.
Najważniejsze liczby, które warto znać przed zleceniem pomiarów
- Najtańsze są proste czynności terenowe, a najdroższe podziały działki i sprawy graniczne.
- W cennikach geodetów najczęściej widzisz kwoty netto, do których trzeba doliczyć 23% VAT.
- Na cenę mocno wpływają: wielkość działki, teren, lokalizacja, dokumentacja i termin.
- Przy budowie domu zwykle płaci się za mapę do celów projektowych, tyczenie budynku i inwentaryzację powykonawczą.
- Pakiet kilku usług u jednego wykonawcy często wychodzi taniej niż zamawianie każdej osobno.
Ile realnie kosztują najczęstsze usługi geodezyjne
Najbardziej praktycznie jest patrzeć na geodezję nie jak na jedną usługę, ale na kilka oddzielnych zleceń. W 2026 roku to właśnie od ich zakresu zależy, czy rachunek zamknie się w okolicach kilkuset, kilku tysięcy, czy wyższych kilku tysięcy złotych.
| Usługa | Orientacyjny koszt w 2026 | Kiedy się przydaje |
|---|---|---|
| Mapa do celów projektowych | 2 200-2 900 zł netto | Przed rozpoczęciem projektu domu lub innej inwestycji |
| Tyczenie budynku | 1 700-2 200 zł netto | Gdy trzeba przenieść projekt w teren przed fundamentami |
| Inwentaryzacja powykonawcza domu | 1 000-1 700 zł netto | Na końcu budowy, do formalnego zamknięcia inwestycji |
| Inwentaryzacja przyłączy | 500-1 200 zł netto | Przy wodzie, prądzie, gazie albo kanalizacji |
| Wznowienie znaków granicznych | 2 000-2 900 zł netto | Gdy granice były już ustalone, ale punkty zniknęły albo są nieczytelne |
| Podział działki na dwie części | 3 500-5 500 zł netto | Gdy chcesz wydzielić nową nieruchomość |
Do takich kwot trzeba zwykle doliczyć 23% VAT, więc realny koszt dla klienta prywatnego jest wyższy od ceny z cennika netto. Właśnie dlatego przy porównywaniu ofert nie warto patrzeć tylko na samą liczbę na górze, ale na cały zakres pracy i to, co dokładnie wchodzi do wyceny. Z tego od razu wynika kolejne pytanie: za co właściwie płacisz w praktyce?

Jakie prace najczęściej zleca się geodecie
W budownictwie geodeta rzadko pojawia się tylko raz. Najczęściej pracuje na trzech etapach i każdy z nich ma inny sens, inny zakres oraz inną cenę. Ja patrzę na to tak: jeśli rozumiesz kolejność działań, dużo łatwiej przewidzieć budżet i uniknąć niepotrzebnych dopłat.

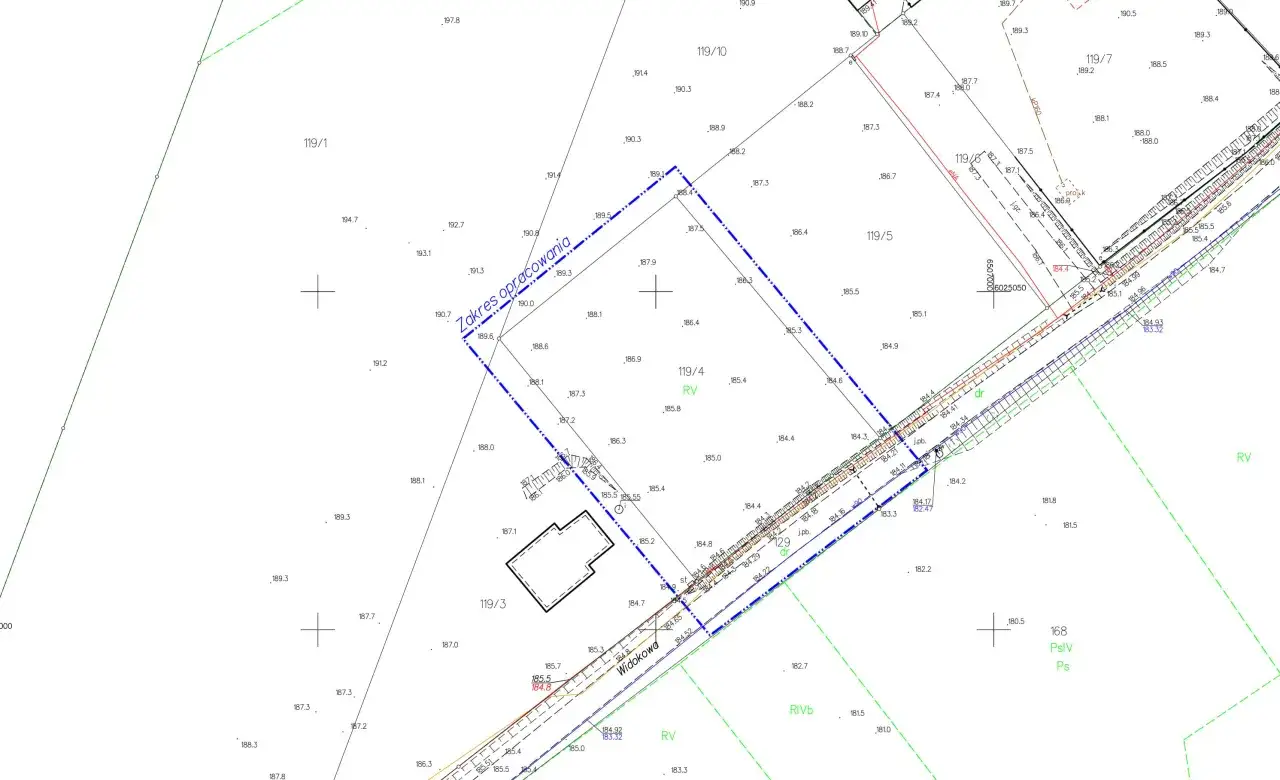

- Przed projektem zamawia się mapę do celów projektowych, czyli aktualny materiał, na którym projektant może bezpiecznie oprzeć dokumentację. To nie jest „formalność dla formalności” - bez tego projekt bywa po prostu ryzykowny.
- Przed fundamentami przychodzi czas na tyczenie budynku. Geodeta przenosi projekt z papieru w teren, żeby ściany i osie znalazły się dokładnie tam, gdzie powinny.
- Po zakończeniu budowy wykonuje się inwentaryzację powykonawczą. To pomiar, który potwierdza, jak obiekt i przyłącza faktycznie zostały zrealizowane.
- Przy ogrodzeniu lub sporze o granicę często potrzebne jest wznowienie punktów granicznych albo bardziej złożona procedura rozgraniczenia. To już nie jest zwykły pomiar, tylko praca na dokumentacji i często na emocjach sąsiadów.
W praktyce właśnie te różne scenariusze tłumaczą, dlaczego jeden inwestor płaci niewiele ponad tysiąc złotych, a drugi kilka razy więcej. Gdy już wiesz, co ma być zrobione, łatwiej zobaczyć, które elementy najbardziej podnoszą cenę.
Co najbardziej podnosi cenę pomiarów
Na wycenę geodety wpływa więcej niż sama powierzchnia działki. W branży największą różnicę robi zwykle trudność terenu i ilość pracy, jaką trzeba wykonać poza samym pomiarem. I właśnie tu najczęściej pojawiają się rozbieżności między pozornie podobnymi ofertami.
| Czynnik | Co to oznacza w praktyce | Wpływ na cenę |
|---|---|---|
| Lokalizacja | Duże miasta i okolice z wyższymi kosztami obsługi | Stawki potrafią być wyższe o 20-30% |
| Wielkość i kształt działki | Więcej punktów, dłuższy pomiar, więcej pracy terenowej | Im bardziej skomplikowana działka, tym wyższy rachunek |
| Teren | Zarośla, spadki, podmokły grunt, słaby dojazd | Wycena może wzrosnąć o kilkanaście procent |
| Dokumentacja | Brak aktualnych danych albo konieczność szukania materiałów archiwalnych | Dodatkowa praca biurowa i wyższy koszt |
| Stan granic | Nieczytelne znaki, brak pewności co do przebiegu granicy, spór z sąsiadem | To zwykle najdroższy wariant usługi |
| Termin | Zlecenie „na już” albo z krótkim deadline’em | Możliwa dopłata za tryb ekspresowy |
Jeśli miałbym wskazać jedną rzecz, która najczęściej zaskakuje inwestorów, to właśnie stan granic. Sam pomiar może być prosty, ale brak pewnych danych albo konflikt z sąsiadem natychmiast zmienia prostą usługę w dużo bardziej czasochłonne zlecenie.
Gdy granice działki są niejasne, rachunek rośnie szybciej
To osobny temat, bo wiele osób wrzuca do jednego worka wznowienie znaków granicznych i rozgraniczenie, a to są zupełnie różne sprawy. W pierwszym przypadku geodeta odtwarza istniejące punkty na podstawie dokumentacji, w drugim trzeba formalnie ustalić przebieg granicy, często przy udziale stron i urzędowych procedur.
| Procedura | Na czym polega | Jak wpływa na koszt |
|---|---|---|
| Wznowienie znaków granicznych | Odtworzenie punktów na podstawie istniejących materiałów | Zwykle tańsze i szybsze niż rozgraniczenie |
| Rozgraniczenie | Ustalenie granicy w procedurze administracyjnej lub sądowej | Wyraźnie droższe, bo wymaga więcej pracy i formalności |
Jak porównać oferty i nie przepłacić
Ja zawsze sprawdzam nie tylko samą cenę, ale też zakres odpowiedzialności. Tania oferta bywa uczciwa, ale tylko wtedy, gdy dokładnie wiesz, co dostajesz, a czego już nie ma w cenie.
- Sprawdź, czy kwota jest netto czy brutto. Różnica przy usługach geodezyjnych potrafi być odczuwalna, bo VAT mocno zmienia końcowy rachunek.
- Ustal dokładny zakres. Zapytaj, ile punktów obejmuje tyczenie, czy cena zawiera dojazd, szkice, wpisy i przygotowanie dokumentacji.
- Dopytaj o dokumenty urzędowe. Operat geodezyjny, czyli komplet materiałów przekazywanych do ośrodka dokumentacji, nie zawsze jest rozliczany tak samo.
- Porównaj termin. Dwa podobne cenniki mogą oznaczać zupełnie inny czas realizacji, a przy budowie często to właśnie termin robi różnicę.
- Zapytaj o pakiet usług. Jeśli potrzebujesz kilku pomiarów, łączna cena bywa niższa niż przy zamawianiu wszystkiego osobno.
W praktyce pakiet potrafi obniżyć koszt o około 15-25%, szczególnie gdy geodeta robi na jednej działce kilka czynności z rzędu. To nie jest reguła absolutna, ale w normalnych warunkach negocjacyjnych taka zniżka jest całkiem realna. A jeśli chcesz oszacować pełniejszy budżet, najlepiej spojrzeć na typowe scenariusze.
Ile zaplanować na typową budowę i co sprawdzić przed akceptacją wyceny
Najlepiej myśleć o geodezji w pakiecie całej inwestycji, a nie w odosobnionych pozycjach. Wtedy szybciej widać, czy budżet jest realistyczny, czy ktoś celowo zaniżył jedną usługę, a nadrobił ją później dopłatami.
| Scenariusz | Co zwykle obejmuje | Budżet orientacyjny |
|---|---|---|
| Standardowy dom jednorodzinny | Mapa do celów projektowych, tyczenie budynku, inwentaryzacja powykonawcza | 4 900-6 800 zł netto, czyli około 6 000-8 400 zł brutto |
| Działka przed ogrodzeniem | Wznowienie znaków granicznych i ewentualne dodatkowe wytyczenie | 2 000-3 500 zł netto |
| Podział działki na dwie części | Pomiar, opracowanie dokumentacji, uzgodnienia | 3 500-5 500 zł netto |
| Spór graniczny | Rozgraniczenie i prace formalne | Od kilku tysięcy złotych wzwyż, a w trudnych sprawach nawet 6 000-10 000 zł |
Jeśli miałbym zostawić jedną praktyczną zasadę, to tę: najtańsza oferta ma sens tylko wtedy, gdy dokładnie wiesz, co obejmuje. W geodezji dopłaty najczęściej rodzą się nie z samej ceny bazowej, ale z dodatkowych punktów, brakujących dokumentów albo pilnego terminu. I właśnie dlatego przed akceptacją wyceny warto upewnić się, że w cenie są wszystkie czynności, których naprawdę potrzebujesz, a nie tylko fragment usługi.
