Wycena stanu surowego otwartego najczęściej rozjeżdża się nie przez sam metraż, tylko przez zakres robót, bryłę domu i sposób, w jaki ekipa liczy pracę. Ja patrzę na ten etap w dwóch warstwach: ile kosztuje sama robocizna za m² i co dokładnie wykonawca w tej cenie obejmuje. Poniżej rozbijam temat na konkretne widełki, praktyczne przykłady oraz pułapki, które najłatwiej podnoszą budżet bez uprzedzenia.
Najważniejsze liczby, zanim zaczniesz porównywać oferty
- Sama robocizna przy stanie surowym otwartym zwykle mieści się w widełkach około 600-1 000 zł/m² netto dla prostych domów i 1 000-1 400 zł/m² netto przy trudniejszej bryle lub droższym regionie.
- Cały etap SSO w standardowej technologii murowanej bywa liczony orientacyjnie na 1 800-2 500 zł/m² w prostym projekcie i 2 800-3 500 zł/m² przy bardziej wymagających realizacjach.
- Najbardziej podbijają koszt: dach, liczba załamań bryły, ilość żelbetu, warunki gruntowe oraz lokalna dostępność ekip.
- Największy błąd inwestora to porównywanie ofert, które nie mają identycznie opisanego zakresu prac.
- W praktyce warto zawsze dopytać, czy w cenie są rusztowania, transport, wywóz ziemi, szalunki, pokrycie dachu i sprzątanie placu budowy.
Ile realnie kosztuje robocizna za metr
Jeżeli mam wskazać jeden punkt startowy, to dla prostego domu murowanego przyjmuję około 600-900 zł/m² netto za samą robociznę w stanie surowym otwartym. Gdy bryła robi się bardziej wymagająca, a budowa jest prowadzona w regionie z mocnym popytem na ekipy, ta stawka potrafi przesunąć się do 1 000-1 400 zł/m² netto. To nie jest taryfa urzędowa, tylko praktyczny przedział, który dobrze sprawdza się przy pierwszej rozmowie z wykonawcą.
W jednym z aktualnych kosztorysów dla domu o powierzchni ok. 110 m² sama pula robocizna + narzuty dla stanu surowego otwartego wyniosła 76 967 zł netto, czyli około 700 zł/m². To dobry benchmark dla prostej realizacji, ale nie traktowałbym go jak stałej ceny rynkowej. W budownictwie liczy się detal: inna jest wycena przy prostym dachu dwuspadowym, a inna przy domu z lukarnami, dużą ilością żelbetu i trudnym dojazdem na plac budowy.
| Scenariusz | Robocizna netto za m² | Co zwykle stoi za taką stawką |
|---|---|---|
| Prosty dom murowany | 600-900 zł | Niewiele załamań, standardowy fundament, prosty dach, mało detali wykonawczych |
| Dom standardowy w mieście lub podmiejskiej strefie popytu | 900-1 200 zł | Wyższe stawki ekip, większa presja terminów, częstsza logistyka i dojazdy |
| Bryła skomplikowana i dużo żelbetu | 1 200-1 400 zł | Więcej roboczogodzin, więcej szalunków, więcej ryzyka poprawek i przestojów |
Jeśli ktoś podaje wyraźnie niższą stawkę, ja od razu sprawdzam, czego ta cena nie obejmuje. Zanim przejdę do liczb dla całego etapu, warto ustalić, co w ogóle kryje się pod nazwą SSO, bo tu najczęściej zaczynają się nieporozumienia.
Co wchodzi w stan surowy otwarty, a co liczy się osobno

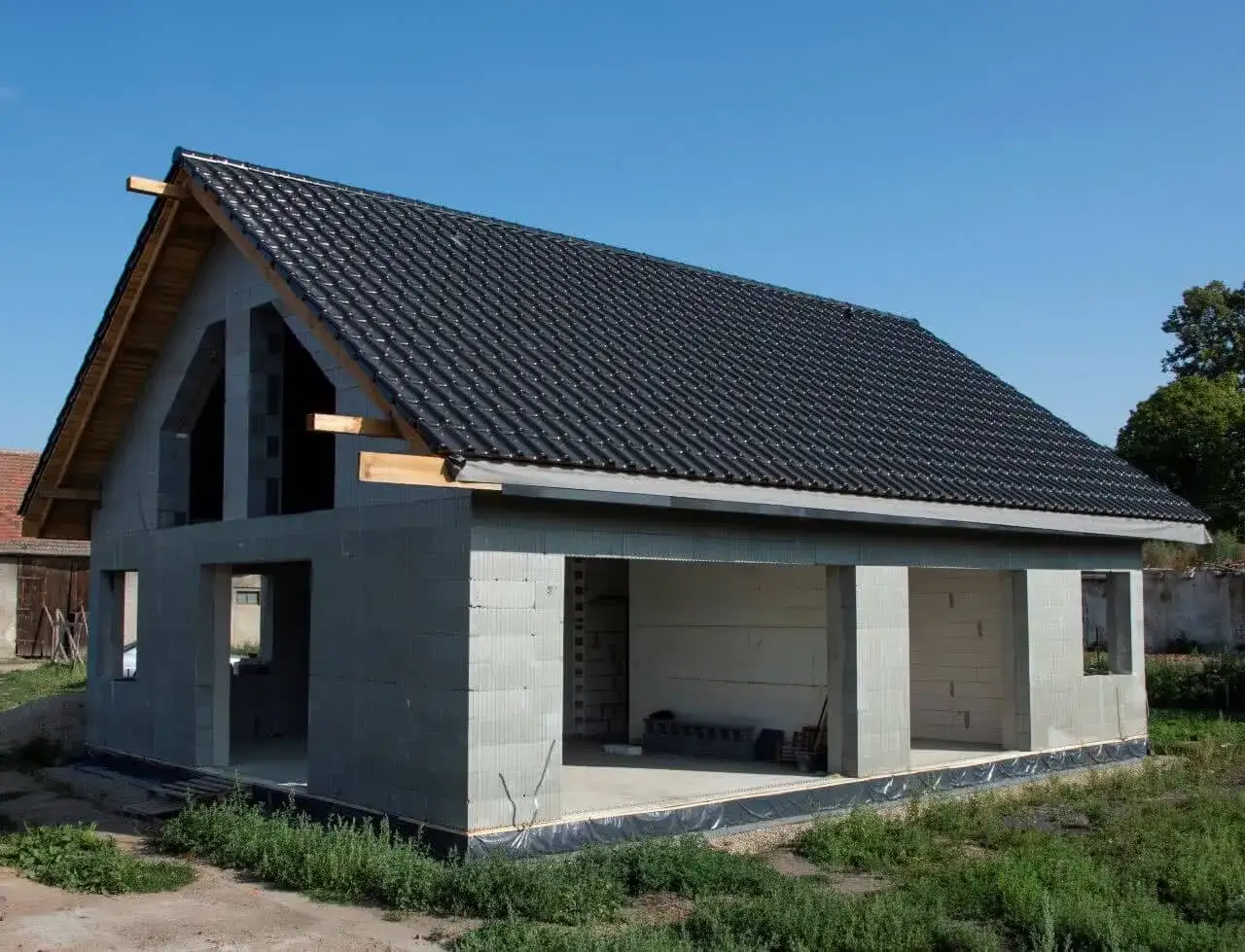

Najwięcej sporów z wykonawcą nie bierze się z samej ceny, tylko z definicji etapu. Stan surowy otwarty w praktyce oznacza konstrukcję budynku bez okien i drzwi zewnętrznych, ale zakres potrafi się różnić w zależności od kosztorysu, projektu i zwyczaju ekipy. Ja zawsze proszę o zapisanie zakresu prac wprost, a nie tylko o nazwę etapu.
| Zakres prac | Zwykle w SSO | Często osobno |
|---|---|---|
| Roboty ziemne i fundamenty | Tak | Odwodnienie, trudny grunt, dodatkowe zabezpieczenia wykopu |
| Ściany nośne, słupy i nadproża | Tak | Nietypowe elementy konstrukcyjne |
| Strop i schody żelbetowe | Tak | Dodatkowe wzmocnienia i elementy niestandardowe |
| Komin i podstawowe przewody | Zwykle tak | Wkłady, systemy specjalne, nietypowe rozwiązania wentylacyjne |
| Więźba dachowa | Zwykle tak | Pokrycie dachu, obróbki, rynny, elementy dodatkowe |
| Pokrycie dachu | Zależy od umowy | Bardzo często liczone oddzielnie |
| Stolarka okienna i drzwiowa | Nie | Osobna pozycja prawie zawsze |
| Izolacje, elewacja, instalacje | Nie | To już kolejne etapy budowy |
Ta rozbieżność ma znaczenie, bo jedna ekipa uzna za SSO tylko konstrukcję, a inna dorzuci jeszcze część prac dachowych. Właśnie dlatego przy wycenie nie pytam wyłącznie o nazwę etapu, tylko o dokładny zakres. Dopiero po takim doprecyzowaniu widać, skąd biorą się różnice w stawkach.
Według danych GUS to właśnie usługi budowlane należą dziś do tych obszarów, które najszybciej przenoszą presję kosztową na inwestora, więc nawet niewielkie różnice w zakresie potrafią mocno zmienić końcową kwotę.

Od czego zależy, że jedna oferta jest o kilkadziesiąt procent droższa
W praktyce różnice rzędu 20-30% między ofertami nie są niczym nadzwyczajnym. W przypadku domu jednorodzinnego cena robocizny rośnie nie dlatego, że ktoś „przesadza”, tylko dlatego, że projekt wymaga więcej pracy, a ekipa bierze na siebie większe ryzyko i dłuższy czas realizacji. W zestawieniach Sekocenbud dla 2026 r. widać zresztą, że średni koszt budowy domu nadal mocno zależy od standardu i lokalizacji, więc próba sprowadzenia wszystkiego do jednej stawki jest po prostu zbyt dużym uproszczeniem.
- Bryła domu - im prostszy rzut, tym mniej cięcia, szalowania i korekt. Prostokątny dom z dachem dwuspadowym kosztuje zwykle mniej niż projekt z wykuszami, lukarnami i balkonami.
- Dach - dach wielospadowy, z dużą liczbą załamań, prawie zawsze podnosi robociznę. To jedna z tych pozycji, gdzie oszczędność na projekcie oddaje się później w ekipie.
- Żelbet - stropy, schody i elementy wzmacniające wymagają większej precyzji. Im więcej betonu i zbrojenia, tym wyższa cena pracy.
- Warunki gruntowe - słaby grunt, wysoki poziom wód albo konieczność odwodnienia potrafią wybić koszt z planu jeszcze przed murowaniem ścian.
- Region i dostępność ekip - w dużych miastach i ich okolicach stawki są zwykle wyższe, bo wykonawcy mają więcej zleceń i mniej wolnych terminów.
- Termin wejścia na budowę - szybki start, praca poza sezonem lub konieczność dokończenia etapu w krótkim czasie często oznaczają wyższą wycenę.
Ja najczęściej widzę, że inwestor skupia się na cenie za metr, a pomija logistykę. Tymczasem to, czy ekipa ma 20 minut dojazdu, czy 90, czy teren jest równy, czy wymaga dodatkowych zabezpieczeń, realnie wpływa na końcową stawkę. Mając to na uwadze, można już policzyć budżet dla konkretnego metrażu.
Jak policzyć budżet dla domu 100, 120 i 150 m²
Najprostszy sposób liczenia jest banalny: metraż mnożę przez orientacyjną stawkę za m², a potem dodaję rezerwę 10-15% na rzeczy, które w budowie lubią wypłynąć po drodze. To nie jest pesymizm, tylko zdrowy margines na transport, drobne zmiany materiałowe, poprawki po geodezji i elementy, które nie zawsze są dopisane w pierwszej wersji kosztorysu.
Przy prostym projekcie warto przyjąć, że cały stan surowy otwarty zamknie się zwykle w widełkach 1 800-2 500 zł/m². Przy bardziej wymagającej bryle i wyższych stawkach regionalnych ten poziom może wzrosnąć do 2 800-3 500 zł/m². To nadal tylko orientacja, ale znacznie lepsza niż zgadywanie na oko.
| Metraż domu | Sama robocizna | Cały SSO w prostym projekcie | Cały SSO w trudniejszym projekcie |
|---|---|---|---|
| 100 m² | 60-100 tys. zł | 180-250 tys. zł | 280-350 tys. zł |
| 120 m² | 72-120 tys. zł | 216-300 tys. zł | 336-420 tys. zł |
| 150 m² | 90-150 tys. zł | 270-375 tys. zł | 420-525 tys. zł |
Takie wyliczenie dobrze pokazuje, dlaczego rozmiar domu to tylko część historii. Dom o tej samej powierzchni może kosztować wyraźnie inaczej, jeśli jeden ma prostą bryłę i dach dwuspadowy, a drugi dużo narożników, większy strop i bardziej pracochłonny dach. W praktyce właśnie dlatego nie da się uczciwie wycenić budowy bez zajrzenia do projektu.
W kosztorysach branżowych na 2026 rok widać też, że pełny koszt budowy domu murowanego jest już wyraźnie wyższy niż sam etap SSO, więc osoba planująca inwestycję powinna od początku patrzeć na cały budżet, a nie tylko na pierwszy etap prac.
Jak porównać oferty ekip bez wpadania w pułapkę najniższej ceny
Najniższa oferta rzadko oznacza najlepszą. Częściej oznacza po prostu węższy zakres albo więcej dopłat po drodze. Ja przy porównywaniu wykonawców sprawdzam nie tylko kwotę, ale też to, czy wycena mówi cokolwiek o jakości, terminie i odpowiedzialności za prace dodatkowe.
- Porównuj identyczny zakres prac - fundamenty, ściany, strop, dach, rusztowania, transport i wywóz ziemi muszą być opisane tak samo.
- Sprawdź, czy oferta zawiera sprzęt i logistykę - brak żurawia, pompy do betonu albo rusztowań w kosztorysie potrafi później wrócić jako dopłata.
- Poproś o rozbicie na etapy - osobno fundamenty, osobno ściany, osobno dach. Wtedy od razu widać, gdzie stawka jest zawyżona, a gdzie podejrzanie niska.
- Zapytaj o warunki rozliczenia - zaliczki, płatności częściowe i odbiory etapów powinny być opisane jasno, bez ogólników.
- Nie akceptuj nieprecyzyjnych zapisów - hasło „stan surowy otwarty” bez szczegółowej specyfikacji nie jest jeszcze ofertą, tylko hasłem.
- Sprawdź terminy i ekipę zaplecza - dobra cena nic nie znaczy, jeśli budowa utknie na kilka tygodni przez brak ludzi albo sprzętu.
Jeżeli mam wskazać najczęstszy błąd inwestora, to jest nim porównywanie ofert z różnym zakresem i udawanie, że są porównywalne. Nie są. Dlatego po cenie zawsze sprawdzam szczegóły techniczne, bo właśnie tam chowa się większość dopłat. Sama cena nie wystarczy jednak nawet wtedy, gdy oferta jest dobrze opisana, jeśli oszczędność zaczyna uderzać w jakość.
Gdzie oszczędność ma sens, a gdzie tylko przesuwa problem
Na etapie SSO da się oszczędzać, ale tylko tam, gdzie oszczędność nie psuje konstrukcji i nie zwiększa ryzyka poprawek. Najlepsze decyzje kosztowe podejmuje się już na poziomie projektu, nie na placu budowy, kiedy wykonawca stoi i czeka na kolejne poprawki.
- Oszczędzam sensownie - wybieram prostą bryłę, ograniczam liczbę załamań dachu, redukuję zbędne detale architektoniczne i nie komplikuję konstrukcji bez powodu.
- Oszczędzam sensownie - ustalam jednego wykonawcę na większy zakres prac, bo rozbijanie budowy na przypadkowe ekipy często podnosi koszty koordynacji.
- Oszczędzam sensownie - przygotowuję teren przed wejściem ekipy, żeby nie płacić za przestoje, dojazdy i niepotrzebne poprawki organizacyjne.
- Nie oszczędzam - na zbrojeniu, betonie, hydroizolacji fundamentów i jakości robót konstrukcyjnych. To są miejsca, gdzie taniej bardzo łatwo znaczy gorzej.
- Nie oszczędzam - na precyzyjnej wycenie warunków gruntowych. Tanie fundamenty na papierze bywają później najdroższą częścią całej budowy.
- Nie oszczędzam - na kontroli jakości. Jedna błędnie wykonana warstwa potrafi później kosztować więcej niż różnica między dwiema ofertami.
W budownictwie pozorna oszczędność jest szczególnie droga, bo na etapie konstrukcyjnym każda poprawka wymaga sprzętu, ludzi i czasu. Dlatego wolę prostszą bryłę i dobrze opisany zakres niż „okazyjną” stawkę, która zaczyna się rozjeżdżać po drugim tygodniu robót. Na końcu zostaje już tylko kilka rzeczy formalnych, które trzeba dopiąć przed startem budowy.
Co dopiąć przed startem robót, żeby nie dopłacać za niejasności
Zanim podpiszę umowę na stan surowy otwarty, zawsze sprawdzam pięć rzeczy: dokładny zakres prac, harmonogram, sposób rozliczania, odpowiedzialność za sprzęt oraz listę wyłączeń. To banalne, ale właśnie te zapisy najczęściej decydują o tym, czy budżet się spina, czy zaczyna puchnąć w najmniej wygodnym momencie.
- Zakres musi mówić wprost, czy ekipa robi tylko konstrukcję, czy także część dachu i dodatkowe roboty ziemne.
- Wycena powinna rozdzielać robociznę, materiały, sprzęt i ewentualne narzuty.
- Harmonogram musi uwzględniać terminy wejścia ekip, dostawy materiałów i odbiory etapowe.
- Umowa powinna wskazywać, kto odpowiada za wywóz urobku, zabezpieczenie placu i porządek po zakończeniu prac.
- Jeśli projekt jest nietypowy, warto od razu wpisać rezerwę budżetową, zamiast liczyć na to, że „jakoś się zmieści”.
Gdy inwestor ma jasny zakres i porównuje tylko porównywalne oferty, koszt robocizny przestaje być zagadką. Wtedy łatwiej ocenić, czy cena jest uczciwa, czy tylko dobrze wygląda na pierwszej stronie kosztorysu. I właśnie tak podchodziłbym do tej wyceny: spokojnie, szczegółowo i bez wiary w jedną uniwersalną stawkę dla całej Polski.
