Budowa hali magazynowej - 7 błędów, które kosztują najwięcej

Cyprian Pawłowski .

27 maja 2026

Nowa budowa hali magazynowej w trakcie prac. Widać otwartą bramę, a w tle szare niebo i komin.

Sama budowa hali magazynowej rzadko przegrywa na etapie montażu. Najczęściej problem zaczyna się dużo wcześniej: w źle policzonej logistyce, niedoszacowanej posadzce, pominiętych formalnościach albo zbyt optymistycznym budżecie. W tym tekście pokazuję, jak przejść przez inwestycję bez zbędnych poprawek, od projektu i technologii konstrukcji po koszty, terminy i odbiory.

Najpierw ustal funkcję hali, dopiero potem wybieraj technologię

  • Układ magazynu powinien wynikać z rodzaju towaru, sposobu składowania i ruchu wózków, a nie odwrotnie.
  • Konstrukcja stalowa zwykle daje najszybszy montaż i dużą swobodę rozpiętości, ale wymaga dobrego projektu obudowy i zabezpieczeń.
  • Formalności zaczynają się od MPZP albo decyzji WZ, a dla większych obiektów zwykle kończą się pozwoleniem na budowę.
  • Koszt najmocniej podbijają wysokość, ppoż., posadzka, doki i przyłącza, nie sama powierzchnia w metrach.
  • Najtańsza oferta często wygrywa tylko na papierze, jeśli nie obejmuje robót ziemnych, odwodnienia lub odbiorów.

Od potrzeb magazynowych zaczyna się dobry projekt

Ja zawsze zaczynam od trzech pytań: co będzie składowane, jak będzie się poruszał towar i czy obiekt ma zostać rozbudowany za kilka lat. Dopiero odpowiedzi na te pytania pokazują, czy hala ma służyć do zwykłego składowania palet, do wysokiego składowania, do kompletacji zamówień, czy może do obsługi logistycznej z rampami i dużą liczbą kursów dziennie.

To ważne, bo innej geometrii potrzebuje magazyn z regałami wysokiego składowania, innej bufor przy produkcji, a jeszcze innej obiekt przeładunkowy. W praktyce na projekt wpływają przede wszystkim:

  • wysokość użytkowa i docelowa wysokość składowania,
  • rozstaw słupów, który musi pasować do ruchu wózków i układu regałów,
  • liczba doków i bram, czyli realna przepustowość magazynu,
  • obciążenie ogniowe, bo od rodzaju składowanego asortymentu zależą wymagania ppoż.,
  • rezerwa pod rozwój, jeśli obiekt ma działać dłużej niż jeden cykl inwestycyjny.

Nie pomijam też działki. Dojazd dla TIR-ów, promienie skrętu, miejsce na place manewrowe, odwodnienie i możliwość przyszłej rozbudowy potrafią zmienić projekt bardziej niż sam wybór materiału. Badania geotechniczne też nie są formalnością „na doczepkę” - bez nich fundamenty projektuje się po omacku, a to najdroższy błąd na starcie. Dopiero po takim rozpoznaniu ma sens wybór konstrukcji, bo inaczej łatwo zamówić obiekt, który dobrze wygląda na rzucie, ale źle pracuje w logistyce.

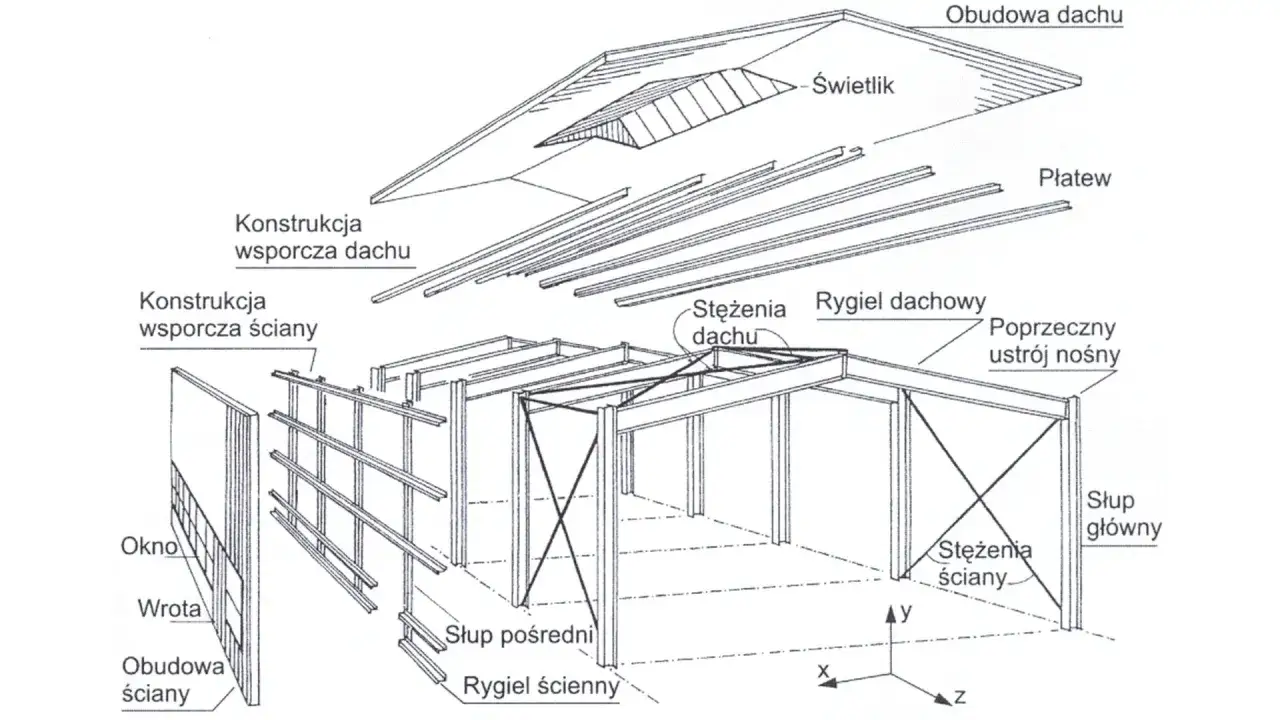

Schemat budowy hali magazynowej: rozłożone elementy konstrukcji nośnej, dachu i ścian, w tym słupy, rygle, płatwie, obudowy, okna i wrota.

Jaka konstrukcja sprawdzi się w magazynie

W magazynach najczęściej wygrywa konstrukcja stalowa, bo daje dużą rozpiętość, szybki montaż i łatwiejszą rozbudowę niż układ cięższy, żelbetowy. Sama stal nie rozwiązuje jednak wszystkiego. W praktyce o jakości obiektu decydują także obudowa, dach, szczelność, mostki termiczne, odporność ogniowa i to, jak dokładnie projekt powiązano z przyszłą eksploatacją.

Technologia Mocne strony Ograniczenia Kiedy ma sens
Stalowa Szybki montaż, duże rozpiętości bez słupów wewnętrznych, łatwa rozbudowa Wymaga starannej ochrony antykorozyjnej i dobrze zaprojektowanej ochrony ppoż. Magazyny logistyczne, wysokie składowanie, obiekty o dużej elastyczności układu
Żelbetowa Duża sztywność, trwałość, dobra odporność ogniowa Dłuższy czas realizacji i większy ciężar własny Obiekty ciężej eksploatowane, bardziej wymagające pożarowo lub akustycznie
Hybrydowa Łączy plusy stali i żelbetu, pozwala różnicować strefy budynku Wymaga bardzo dobrej koordynacji projektu i wykonawstwa Duże hale z biurami, strefami technicznymi albo różnymi wymaganiami użytkowymi

Jeśli hala ma pracować w ogrzewaniu, magazynować towar wrażliwy na temperaturę albo działać przez cały rok, sama konstrukcja nośna to dopiero początek. Równie ważna jest obudowa: płyta warstwowa z rdzeniem z wełny mineralnej zwykle lepiej wspiera ochronę przeciwpożarową, a PIR daje bardzo dobrą izolacyjność przy mniejszej grubości. Eurokody to europejskie normy obliczeniowe, według których projektuje się obciążenia śniegiem, wiatrem i nośność konstrukcji, dlatego gotowy projekt z innego regionu nie nadaje się do kopiowania 1:1. Gdy technologia jest już wybrana, wchodzą formalności, które potrafią zatrzymać inwestycję dłużej niż sam montaż.

Formalności, które trzeba domknąć przed startem robót

GUNB przypomina, że co do zasady roboty budowlane rozpoczyna się na podstawie pozwolenia na budowę, a wyjątki trzeba sprawdzić dla konkretnego obiektu. W przypadku hali magazynowej pierwszy filtr to zgodność z planem miejscowym albo decyzją o warunkach zabudowy. Jeśli teren nie ma właściwego przeznaczenia, projekt może utknąć zanim pojawi się koparka.

Na tym etapie sprawdzam zwykle:

  • MPZP albo decyzję WZ, czyli zgodność inwestycji z przeznaczeniem terenu,
  • badania geotechniczne, które pokazują, jakie fundamenty mają sens na danej działce,
  • projekt budowlany z konstrukcją, instalacjami i rozwiązaniami ppoż.,
  • pozwolenie na budowę albo właściwą ścieżkę zgłoszenia, jeśli obiekt spełnia warunki wyjątku,
  • uzgodnienia środowiskowe, gdy inwestycja wymaga oceny oddziaływania na środowisko lub wpływa na obszary chronione,
  • kierownika budowy i, przy większych inwestycjach, inspektora nadzoru inwestorskiego.

Warto też pamiętać o końcówce procesu. Dla wielu hal magazynowych wystarcza zawiadomienie o zakończeniu budowy, a po 14 dniach bez sprzeciwu organu można rozpocząć użytkowanie. Pozwolenie na użytkowanie jest wymagane tylko w wybranych przypadkach, więc kategorię obiektu trzeba sprawdzić jeszcze przed finalnym odbiorem. Kiedy formalności są domknięte, budżet staje się kolejnym filtrem i tu najłatwiej popełnić kosztowny błąd.

Z czego naprawdę składa się koszt hali

Najczęściej słyszę pytanie o cenę za metr kwadratowy. Ja odpowiadam odwrotnie: najpierw zakres, potem cena. Sama powierzchnia mówi niewiele, bo koszt hali podnoszą przede wszystkim wysokość, rozpiętość konstrukcji, obciążenie ogniowe, liczba doków, rodzaj posadzki i to, ile trzeba zrobić poza samą bryłą budynku.

Element kosztu Co go podnosi Gdzie najłatwiej przepłacić
Projekt i uzgodnienia Złożoność funkcji, ppoż., instalacje, specjalne wymagania technologiczne Przy pominięciu części branż można później płacić za przeróbki
Roboty ziemne i grunt Słabe podłoże, wysoki poziom wód, konieczność wymiany gruntu Bez badań geotechnicznych budżet zwykle rozjeżdża się już na starcie
Fundamenty Obciążenia konstrukcji, rozstaw słupów, wymagania nośności pod regały Nie warto zaniżać klasy fundamentu pod przyszłą intensywną eksploatację
Konstrukcja i obudowa Rozpiętość, wysokość, rodzaj stali, izolacja, odporność ogniowa Tanie rozwiązanie bez pełnego zakresu często oznacza drogie poprawki
Posadzka przemysłowa Naciski od wózków, regałów, dylatacje, równość i odporność na ścieranie To jedna z tych pozycji, na których pozorna oszczędność szybko wraca w naprawach
Bramy, doki i rampy Liczba operacji logistycznych i tempo przeładunku Za mało doków hamuje pracę całego magazynu, nawet jeśli hala jest gotowa
Instalacje i ppoż. Ogrzewanie, wentylacja, oddymianie, hydranty, zasilanie, automatyka Największy błąd to zostawienie tych tematów na końcu
Zagospodarowanie terenu Place manewrowe, parkingi, odwodnienie, drogi wewnętrzne, ogrodzenie Jeśli obiekt ma działać intensywnie, teren zewnętrzny jest częścią inwestycji, a nie dodatkiem

Jak podaje MCM Project, przy małych i prostych realizacjach mowa czasem o dziesiątkach tysięcy złotych, a przy większych obiektach o kilku milionach. W praktyce hala około 300 m² może startować od około 150 tys. zł netto, ale większe i lepiej wyposażone magazyny rosną kosztowo szybciej niż sam metraż. Najważniejsze jest to, że przy większej powierzchni koszt jednostkowy zwykle spada, jednak każdy dodatkowy element techniczny od razu poprawia albo psuje ekonomię całej inwestycji. Z takiego budżetu płynnie przechodzę do czasu, bo tu też łatwo o złudzenie, że sama hala „postawi się szybko”.

Ile trwa realizacja i gdzie najłatwiej stracić czas

Szybki montaż hali to nie to samo co szybka inwestycja. Często największe opóźnienia nie biorą się z samej budowy, tylko z formalności, uzgodnień i produkcji elementów. Dobrze prowadzony proces zwykle układa się w kilka etapów, a każdy z nich ma własne ryzyko poślizgu.

  1. Koncepcja i analiza działki - tu sprawdza się dojazd, warunki gruntu, plan zagospodarowania i docelowy układ logistyczny.
  2. Projekt i formalności - to etap, który potrafi trwać od kilku tygodni do kilku miesięcy, zwłaszcza gdy dochodzi decyzja WZ albo uzgodnienia środowiskowe.
  3. Produkcja i zamówienia - konstrukcja stalowa, obudowa, bramy, doki i instalacje muszą być zsynchronizowane, inaczej montaż czeka na brakujące elementy.
  4. Roboty ziemne i fundamenty - ten etap jest szybki tylko na papierze; w trudnym gruncie potrafi przejąć najwięcej czasu z całego harmonogramu.
  5. Montaż konstrukcji i obudowy - przy dobrze przygotowanym projekcie trwa zwykle najkrócej, bo tu prefabrykacja rzeczywiście daje przewagę.
  6. Instalacje, posadzka i ppoż. - to nie jest „wykończenie na końcu”, tylko pełnoprawna część funkcjonalna magazynu.
  7. Odbiory i uruchomienie - dokumenty, testy, zawiadomienie o zakończeniu budowy i gotowość do pracy muszą się spiąć w jednym terminie.

W praktyce średniej wielkości halę magazynową da się postawić w około 3 miesiące, jeśli działka jest przygotowana, a projekt prosty. Z drugiej strony inwestycja rzędu 15,2 tys. m² z dodatkowymi elementami i infrastrukturą może zajmować około 12 miesięcy. To pokazuje, że nie ma jednego „czasu budowy” dla wszystkich magazynów. Różnicę robi skala, zakres i to, ile decyzji trzeba domknąć po drodze. Gdy harmonogram jest już realistyczny, zostaje ostatni obszar, w którym inwestorzy najczęściej tracą pieniądze: błędy projektowe.

Najczęstsze błędy, które później generują poprawki

Najdroższe poprawki wynikają z decyzji, których nie da się cofnąć tanim remontem. W magazynach widzę je wyjątkowo często, bo inwestor skupia się na cenie konstrukcji, a mniej na tym, jak obiekt będzie pracował przez następne lata.

  • Zbyt niska wysokość - hala może być poprawna formalnie, ale za niska dla regałów, automatyki albo przyszłego wysokiego składowania.
  • Źle dobrany rozstaw słupów - jeśli słupy wchodzą w strefy manewrowe, logistyka zaczyna przeszkadzać sama sobie.
  • Posadzka policzona „na oko” - magazyn z wózkami i regałami potrzebuje konkretnej nośności, płaskości i dobrze zaprojektowanych dylatacji.
  • Ppoż. dopiero po projekcie - wtedy zwykle wychodzą dodatkowe koszty klap dymowych, oddzieleń, hydrantów albo zmian w podziale stref.
  • Brak odwodnienia i retencji - plac manewrowy bez dobrego odprowadzenia wód opadowych szybko staje się problemem eksploatacyjnym.
  • Brak rezerwy pod rozbudowę - jeśli biznes rośnie, obiekt bez zapasu terenu i prostego układu konstrukcyjnego zaczyna ograniczać rozwój.
  • Porównywanie ofert bez pełnego zakresu - najtańsza wycena często nie obejmuje tego, co później okazuje się najdroższe.

Ja patrzę na to prosto: lepiej dopłacić do mądrzejszego projektu niż później płacić za przeróbki posadzki, instalacji albo całej strefy przeładunku. Tę samą zasadę stosuję przed podpisaniem umowy z wykonawcą, bo właśnie wtedy najłatwiej wyłapać brakujące elementy, zanim zaczną kosztować prawdziwe pieniądze.

Co sprawdzić, zanim podpiszesz umowę z wykonawcą

W takich inwestycjach patrzę przede wszystkim na zakres odpowiedzialności. Jeśli wykonawca bierze na siebie tylko montaż konstrukcji, a całą resztę trzeba organizować osobno, ryzyko przestojów rośnie. Jeśli odpowiada za spójny proces, łatwiej pilnować jakości, terminów i budżetu.

  • Zakres ceny - projekt, fundamenty, obudowa, posadzka, ppoż., doki, przyłącza i zagospodarowanie terenu muszą być rozpisane bez niedomówień.
  • Dokumentacja i odbiory - sprawdź, kto przygotowuje dokumentację powykonawczą, protokoły i materiały do zakończenia budowy.
  • Zmiany w trakcie realizacji - w umowie powinno być jasno napisane, jak rozlicza się trudny grunt, dodatkowe wymagania lub zmiany zakresu.
  • Harmonogram - terminy pośrednie są ważniejsze niż sam termin końcowy, bo pokazują, gdzie może pojawić się poślizg.
  • Gwarancja i serwis - warto wiedzieć nie tylko, ile trwa gwarancja, ale też jak szybko wykonawca reaguje na zgłoszenia.
  • Gotowość pod przyszłe potrzeby - dobrze, jeśli dach, zasilanie i układ konstrukcyjny pozwalają później dołożyć fotowoltaikę, automatykę albo kolejną sekcję hali.

Jeśli te punkty są domknięte na papierze, hala ma dużo większą szansę ruszyć bez przestojów i bez kosztownych niespodzianek po odbiorze. W praktyce właśnie to odróżnia dobrze prowadzoną inwestycję od takiej, w której wszystko „wychodzi w trakcie”.

FAQ - Najczęstsze pytania

Zacznij od określenia funkcji hali: co będzie składowane, jak towar będzie się poruszał i czy obiekt ma być rozbudowywany. To pozwoli dobrać odpowiednią wysokość, rozstaw słupów i liczbę doków, a także technologię konstrukcji.
Najczęściej wybierana jest konstrukcja stalowa ze względu na szybki montaż, duże rozpiętości i łatwość rozbudowy. Ważna jest też obudowa (np. płyta warstwowa) oraz spełnienie norm ppoż. i izolacyjności.
Kluczowe są zgodność z MPZP/WZ, badania geotechniczne, projekt budowlany i pozwolenie na budowę. Pamiętaj o uzgodnieniach środowiskowych i zawiadomieniu o zakończeniu budowy.
Koszt zależy od wysokości, rozpiętości, obciążenia ogniowego, liczby doków, rodzaju posadzki i zakresu robót zewnętrznych. Sama powierzchnia to za mało, by precyzyjnie oszacować budżet.
Najczęstsze błędy to zbyt niska wysokość, źle dobrany rozstaw słupów, niedoszacowana posadzka, pominięcie ppoż. na etapie projektu oraz brak rezerwy pod rozbudowę. Unikaj porównywania ofert bez pełnego zakresu.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

budowa hali magazynowej budowa hali magazynowej koszt etapy budowy hali magazynowej formalności budowa hali magazynowej projekt hali magazynowej
Autor Cyprian Pawłowski
Cyprian Pawłowski
Jestem Cyprian Pawłowski, z ponad dziesięcioletnim doświadczeniem w branży budowlanej jako analityk i doświadczony twórca treści. Moja praca koncentruje się na analizie trendów rynkowych oraz innowacji technologicznych w budownictwie, co pozwala mi na dostarczanie rzetelnych informacji na temat najlepszych praktyk i nowoczesnych rozwiązań. Specjalizuję się w zagadnieniach związanych z efektywnością energetyczną budynków oraz zrównoważonym rozwojem, co jest kluczowe w kontekście współczesnych wyzwań ekologicznych. Moim celem jest uproszczenie skomplikowanych danych oraz zapewnienie obiektywnej analizy, aby każdy czytelnik mógł łatwo zrozumieć złożoność branży budowlanej. Zobowiązuję się do dostarczania aktualnych i wiarygodnych informacji, które pomagają moim czytelnikom podejmować świadome decyzje. Dążę do tego, aby każda publikacja była nie tylko informacyjna, ale także inspirująca, wspierając rozwój wiedzy w obszarze budownictwa.

Komentarze (0)

Dodaj komentarz
