Dobrze dobrana podsypka pod kostkę brukową decyduje o tym, czy nawierzchnia po kilku sezonach nadal będzie równa, stabilna i odporna na klawiszowanie. To warstwa, która wyrównuje drobne różnice, pomaga utrzymać spadek i pozwala osadzić kostkę bez walki z każdym milimetrem wysokości. Poniżej pokazuję, z czego ją zrobić, jaką grubość przyjąć, jak ją ułożyć i kiedy problem leży nie w samej podsypce, lecz w całej konstrukcji pod spodem.
Na tym etapie liczy się przede wszystkim materiał, grubość i spadek
- Podsypka jest warstwą wyrównawczą, a nie nośną, więc nie naprawi słabej podbudowy.
- Najczęściej stosuje się warstwę o grubości 3-5 cm, a przy płytach wielkoformatowych często 2-4 cm.
- Popularne materiały to piasek płukany, grys, odsiewka kamienna i mieszanka cementowo-piaskowa.
- Spadek nawierzchni zwykle wynosi 1-3%, najczęściej około 2%.
- Na glinie i słabo przepuszczalnym gruncie sama warstwa wyrównawcza nie wystarczy, potrzebna jest też dobra podbudowa i odwodnienie.
Czym jest ta warstwa i za co naprawdę odpowiada

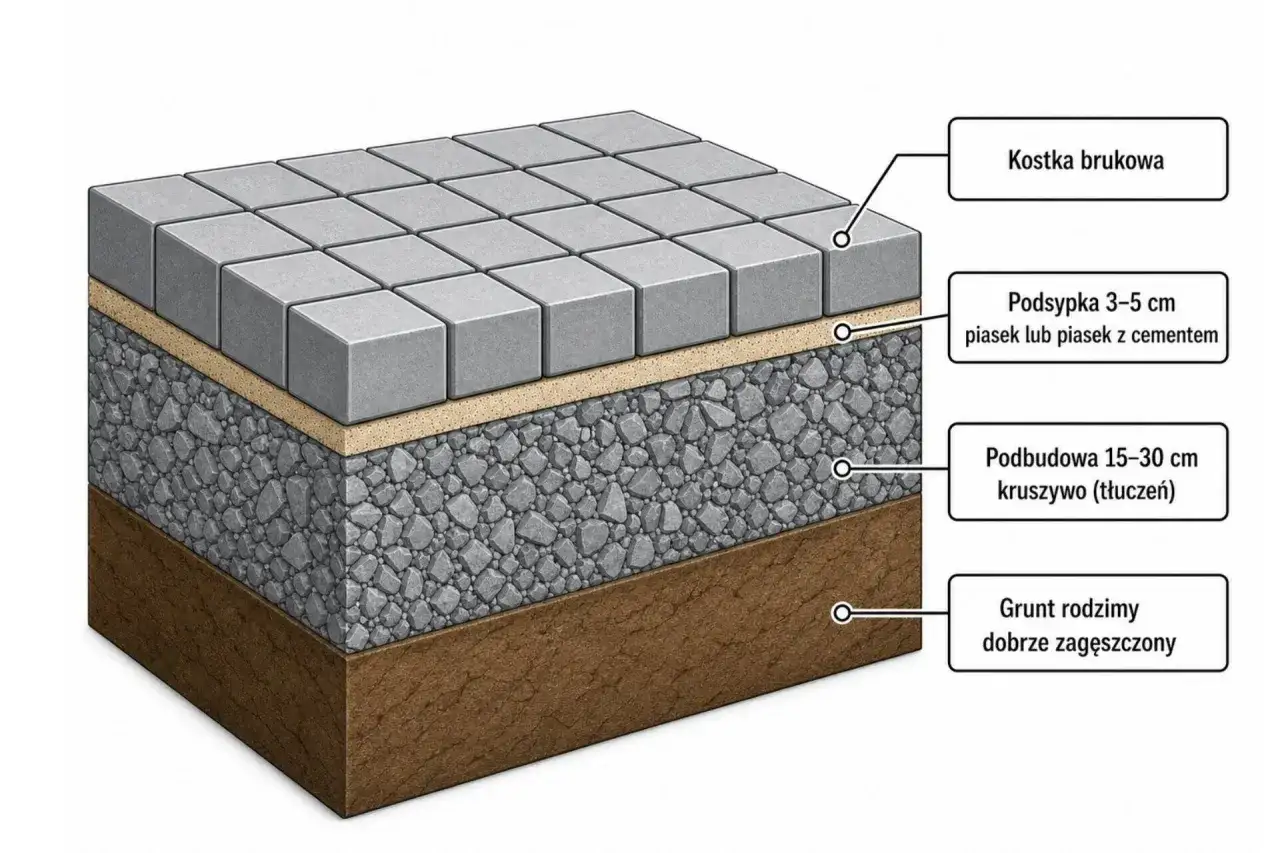

Ja traktuję ją jako ostatni etap precyzyjnego ustawiania nawierzchni. Jej zadaniem jest stworzenie równej płaszczyzny pod kostkę, skorygowanie niewielkich różnic w grubości elementów i przeniesienie nawierzchni na zaprojektowany poziom. Nośność bierze na siebie podbudowa, dlatego dokładanie grubości do samej podsypki nie naprawia błędów popełnionych wcześniej.
Wytyczne producentów rozdzielają te warstwy bardzo wyraźnie, bo każda z nich robi coś innego. Podsypka ma się ułożyć i wyrównać, a nie zachowywać jak twarda płyta. Gdy próbuje się z niej zrobić ratunek dla słabej konstrukcji, po czasie pojawiają się osiadania, nierówności i miejsca, w których kostka zaczyna pracować pod stopą albo kołem samochodu. Skoro rola warstwy jest już jasna, przejdźmy do materiału, z jakiego warto ją wykonać.
Z czego ją zrobić i kiedy który materiał ma sens
Najprostsza zasada jest taka: materiał ma być drobny, jednorodny i łatwy do ściągnięcia łatą. W praktyce najczęściej spotkasz piasek płukany 0-2 mm, grys 2/8 mm, odsiewkę kamienną 0-7 mm albo mieszankę cementowo-piaskową. Bruk-Bet wskazuje właśnie takie frakcje jako typowe rozwiązania dla nawierzchni brukowych.
| Materiał | Gdzie sprawdza się najlepiej | Zalety | Ograniczenia |
|---|---|---|---|
| Piasek płukany 0-2 mm | Ścieżki, chodniki, lekkie tarasy | Łatwo go rozłożyć i wyrównać, dobrze współpracuje z wibrowaniem | Zbyt gruba frakcja utrudnia dokładne poziomowanie i wypełnienie spoin |
| Grys 2/8 mm | Nawierzchnie wymagające większej stabilności i precyzji | Lepsze odprowadzanie wody, przewidywalne osiadanie | Wymaga dokładniejszego ściągania i lepszej kontroli poziomu |
| Odsiewka kamienna 0-7 mm | Miejsca, w których liczy się dobre zagęszczenie i równa płaszczyzna | Dobrze się układa i daje zwartą warstwę | Przy złej wilgotności może się „kleić” i trudniej się prowadzi |
| Mieszanka cementowo-piaskowa | Wybrane tarasy, podjazdy, miejsca narażone na przesuwanie elementów | Większa sztywność i mniejsza podatność na lokalne przemieszczenia | Trzeba pracować sprawnie, bo po przygotowaniu zaczyna wiązać i trudniej ją korygować |
Na gruntach gliniastych nie próbuję ratować sytuacji samym kruszywem. W takich warunkach Bruk-Bet zwraca uwagę na dodatkową warstwę odsączającą i geowłókninę, która oddziela warstwy, ogranicza ich mieszanie i ułatwia zagęszczenie. To ważne, bo sama zmiana frakcji nie rozwiąże problemu z wodą, jeśli grunt pod spodem trzyma wilgoć jak gąbka. Dobór materiału to jedno, ale równie ważna jest jego grubość i docelowy spadek.

Jak dobrać grubość i spadek do konkretnej nawierzchni
Najwięcej błędów robi się nie przy wyborze materiału, ale przy zbyt przypadkowej grubości. Z mojego doświadczenia najlepiej działa zasada: podsypka ma wyrównać, nie podnosić całej konstrukcji. Polbruk podaje też praktyczną wskazówkę, że kostkę układa się około 1 cm powyżej projektowanej niwelety, bo po wibrowaniu warstwa siada i dopiero wtedy układ się domyka.
| Zastosowanie | Grubość warstwy wyrównawczej | Spadek | Na co patrzeć mocniej niż na samą liczbę |
|---|---|---|---|
| Ścieżki i chodniki | około 3 cm, czasem do 5 cm | 1-2% | Równa podbudowa i precyzyjne ściągnięcie łatą |
| Taras na gruncie | 3-5 cm | około 2% | Powtarzalny spadek na całej długości, bez lokalnych garbów |
| Podjazd dla aut osobowych | 3-5 cm | 2-3% | Stabilna podbudowa i dobre zamknięcie krawędzi |
| Płyty wielkoformatowe | 2-4 cm | Zgodnie z projektem | Dokładność prowadzenia i brak punktowych odchyłek |
W praktyce nie chodzi o to, żeby warstwę zrobić jak najgrubszą, tylko jak najbardziej kontrolowaną. Jeśli podłoże wymaga większych korekt, problem trzeba rozwiązać niżej, na etapie wykopu i podbudowy, a nie „dobić” go nadmiarem materiału wyrównawczego. Gdy parametry są ustawione, można przejść do samego wykonania.
Jak ułożyć ją krok po kroku, żeby nie poprawiać po sezonie
- Wytycz poziomy i spadki. Zanim cokolwiek rozsypiesz, zaznacz krawędzie, niweletę i kierunek odprowadzenia wody.
- Usuń humus i zagęść grunt. Miękka, organiczna warstwa pod spodem zawsze zemści się później osiadaniem.
- Zrób podbudowę odpowiednią do obciążeń. Na słabszym gruncie przydaje się geowłóknina, a przy glinie często także warstwa odsączająca.
- Osadź obrzeża lub krawężniki. To one zamykają układ i nie pozwalają kostce rozchodzić się na boki.
- Rozściel materiał równą warstwą. Najlepiej po prowadnicach, bez deptania po gotowej powierzchni. Jeśli pracujesz na mieszance cementowo-piaskowej, rób mniejsze partie, żeby nie zaczęła wiązać zanim zdążysz ją rozłożyć.
- Ściągnij warstwę łatą i kontroluj spadek. To moment, w którym widać, czy wykonanie jest precyzyjne, czy tylko „w przybliżeniu dobre”.
- Układaj kostkę i zagęść nawierzchnię. Po ułożeniu trzeba użyć zagęszczarki z matą ochronną, a następnie dosypać piasek w spoiny i w razie potrzeby powtórzyć wibrację.
Jeśli mam wskazać jeden detal, który robi dużą różnicę, to jest nim właśnie cierpliwość przy prowadzeniu łaty i kontrola spadku. Nawet dobry materiał nie uratuje nawierzchni, jeśli warstwa zostanie rozrzucona nierówno albo zbyt mocno naruszona po wyrównaniu. A skoro technologia jest prosta tylko na papierze, następny problem to błędy, które najczęściej wychodzą dopiero po pierwszej zimie.
Błędy wykonawcze, które najszybciej wychodzą na wierzch
| Błąd | Co się dzieje | Jak temu zapobiec |
|---|---|---|
| Za gruba warstwa | Kostka zaczyna pracować, pojawiają się lokalne nierówności i klawiszowanie | Trzymać się zakresu 3-5 cm i nie nadrabiać nią błędów wysokościowych |
| Za cienka warstwa | Nie ma miejsca na korektę elementów i trudno uzyskać równą płaszczyznę | Najpierw dopracować podbudowę, dopiero potem podsypkę |
| Zbyt gruba lub zbyt mokra frakcja | Powierzchnia robi się nierówna, a spoiny wypełniają się nierówno | Wybrać drobną, jednorodną frakcję i pilnować wilgotności |
| Brak zagęszczenia | Pojawiają się punktowe zapadnięcia i „fale” na nawierzchni | Zagęszczać każdą warstwę po kolei, nie tylko finałową |
| Brak spadku | Woda stoi na powierzchni, a zimą przyspiesza niszczenie nawierzchni | Utrzymać około 2% spadku, a na większych powierzchniach sprawdzać go w kilku punktach |
| Brak obrzeży | Nawierzchnia zaczyna się rozchodzić na boki | Zamknąć układ od początku, a nie dopiero na końcu |
Najbardziej kosztowny błąd to próba naprawy słabej podbudowy samą warstwą wyrównawczą. To działa tylko chwilę, a później i tak wraca w postaci zapadnięć albo nierównych spoin. Jeśli chcesz uniknąć poprawek, ostatnia rzecz, którą warto policzyć, to ilość materiału i skala całej konstrukcji.
Ile materiału przygotować i kiedy sama warstwa wyrównawcza nie wystarczy
Przeliczenie jest proste: przy grubości 3 cm potrzebujesz 0,03 m³ materiału na 1 m², przy 4 cm jest to 0,04 m³, a przy 5 cm już 0,05 m³. Dla powierzchni 10 m² daje to odpowiednio 0,3, 0,4 lub 0,5 m³, więc od razu widać, czy zamówienie ma sens i czy ekipa nie przeszacowała ilości.
To dobre miejsce, żeby przypomnieć najważniejszą rzecz: przy gruncie gliniastym, wysokim poziomie wilgoci albo podjeździe, który ma przenosić większe obciążenia, sama warstwa wyrównawcza nie rozwiązuje problemu. Wtedy liczy się cały układ warstw: wykop, podbudowa, odwodnienie, obrzeża i dopiero potem podsypka, która domyka konstrukcję w równą płaszczyznę.
Jeśli miałbym zostawić jedną praktyczną zasadę, brzmiałaby tak: nie próbuj nadrabiać grubością tego, czego zabrakło w podbudowie. Precyzja wykonania, odpowiednia frakcja materiału i kontrola spadku robią więcej dla trwałości nawierzchni niż nadmiar kruszywa wysypany na koniec.
