Strop żelbetowy to rozwiązanie, które dobrze znosi duże obciążenia, daje sporą swobodę projektową i sprawdza się tam, gdzie liczy się sztywność oraz trwałość. W praktyce ważne są jednak nie tylko nośność i rozpiętość, ale też grubość płyty, układ zbrojenia, sposób betonowania i czas dojrzewania betonu. Poniżej rozkładam temat na konkretne decyzje: kiedy taki strop ma sens, jak go wykonać, ile kosztuje i na co uważać przy odbiorze.
Najważniejsze fakty o żelbetowej płycie stropowej w skrócie
- W domach jednorodzinnych najczęściej spotyka się grubość 12-18 cm, a przy większych rozpiętościach nawet około 20 cm.
- Przy prostym układzie wykonanie jednej kondygnacji zwykle zajmuje 3-7 dni roboczych.
- Beton osiąga pełną wytrzymałość po około 28 dniach, ale szalunki zdejmuje się wcześniej tylko zgodnie z projektem.
- Orientacyjne koszty prostszych realizacji zaczynają się od ok. 150-300 zł/m², a trudniejszych dochodzą do 500-750 zł/m².
- Największe znaczenie mają rozpiętość, liczba otworów, jakość zbrojenia i pielęgnacja betonu.
Kiedy taka konstrukcja daje największą przewagę
Ja traktuję tę technologię jako bardzo mocny wybór tam, gdzie zwykła lekka przegroda przestaje wystarczać. Najlepiej sprawdza się w domach i obiektach, w których trzeba przenieść większe obciążenia, uzyskać dużą sztywność albo sensownie rozwiązać nieregularny rzut budynku. To dobry kierunek także wtedy, gdy nad stropem mają stanąć cięższe ściany działowe, pojawiają się większe otwory albo inwestor chce mieć swobodę w późniejszej aranżacji wnętrz.
- Duża sztywność ogranicza ugięcia i zmniejsza ryzyko nieprzyjemnego „pracowania” podłogi.
- Dobra nośność pomaga, gdy konstrukcja musi przenieść nie tylko standardowe obciążenia mieszkalne, ale też cięższe przegrody lub elementy instalacyjne.
- Lepsza masa własna poprawia izolacyjność akustyczną w porównaniu z lżejszymi rozwiązaniami, choć sama płyta nie rozwiązuje jeszcze problemu dźwięków uderzeniowych.
- Wysoka odporność ogniowa jest jednym z powodów, dla których żelbet tak często wygrywa w budownictwie mieszkaniowym i usługowym.
- Minus jest równie konkretny: to cięższa i bardziej „mokra” technologia, wymagająca szalunków, podpór montażowych i cierpliwości na etapie dojrzewania betonu.
Jeżeli konstrukcja ma już taki potencjał, następny krok to policzenie grubości i zbrojenia, bo tu łatwo przesadzić w jedną albo drugą stronę.
Jak dobrać grubość i zbrojenie
W praktyce projektowej nie ma jednej magicznej wartości. Na grubość wpływają rozpiętość, układ podpór, liczba otworów, ciężar warstw wykończeniowych i przewidywane obciążenia użytkowe. W typowych domach jednorodzinnych najczęściej spotykam płyty o grubości 12-18 cm, ale przy bardziej wymagających przęsłach konstrukcja rośnie do 16-20 cm.
| Rozpiętość przęsła | Typowa grubość płyty | Co to oznacza w praktyce |
|---|---|---|
| 3-4 m | 10-12 cm | Da się utrzymać lekką, sztywną płytę przy prostym układzie podpór. |
| 4-5 m | 12-14 cm | To częsty zakres dla domów, w których liczy się kompromis między wagą a nośnością. |
| 5-6 m | 14-16 cm | Płyta musi już wyraźniej walczyć z ugięciem, więc zbrojenie robi się istotniejsze. |
| Powyżej 6 m | 16-20 cm | Rosną wymagania wobec projektu, otuliny, podpór i dokładności wykonania. |
Samą grubością nie załatwia się wszystkiego. Projektant pilnuje też ugięcia, które w uproszczeniu ogranicza się zwykle do rzędu L/200-L/250, żeby płyta nie była zbyt wiotka i nie zaczęła pękać przy eksploatacji. Duże znaczenie ma również otulina, czyli warstwa betonu chroniąca stal przed korozją, oraz dodatkowe pręty wokół otworów, gdzie naprężenia lubią się koncentrować. Ja zawsze zwracam też uwagę na ciągłość zbrojenia przy podporach i na to, czy projekt przewiduje realny układ instalacji, a nie tylko „ładny” rzut na papierze.
Kiedy parametry są już policzone, na budowie zaczyna się część, w której teoria najłatwiej przegrywa z pośpiechem.

Jak przebiega wykonanie na budowie
Tu naprawdę nie ma miejsca na skróty. Ja patrzę przede wszystkim na geometrię, stabilność podpór i jakość zbrojenia, bo to one decydują o tym, czy płyta będzie pracować zgodnie z projektem.

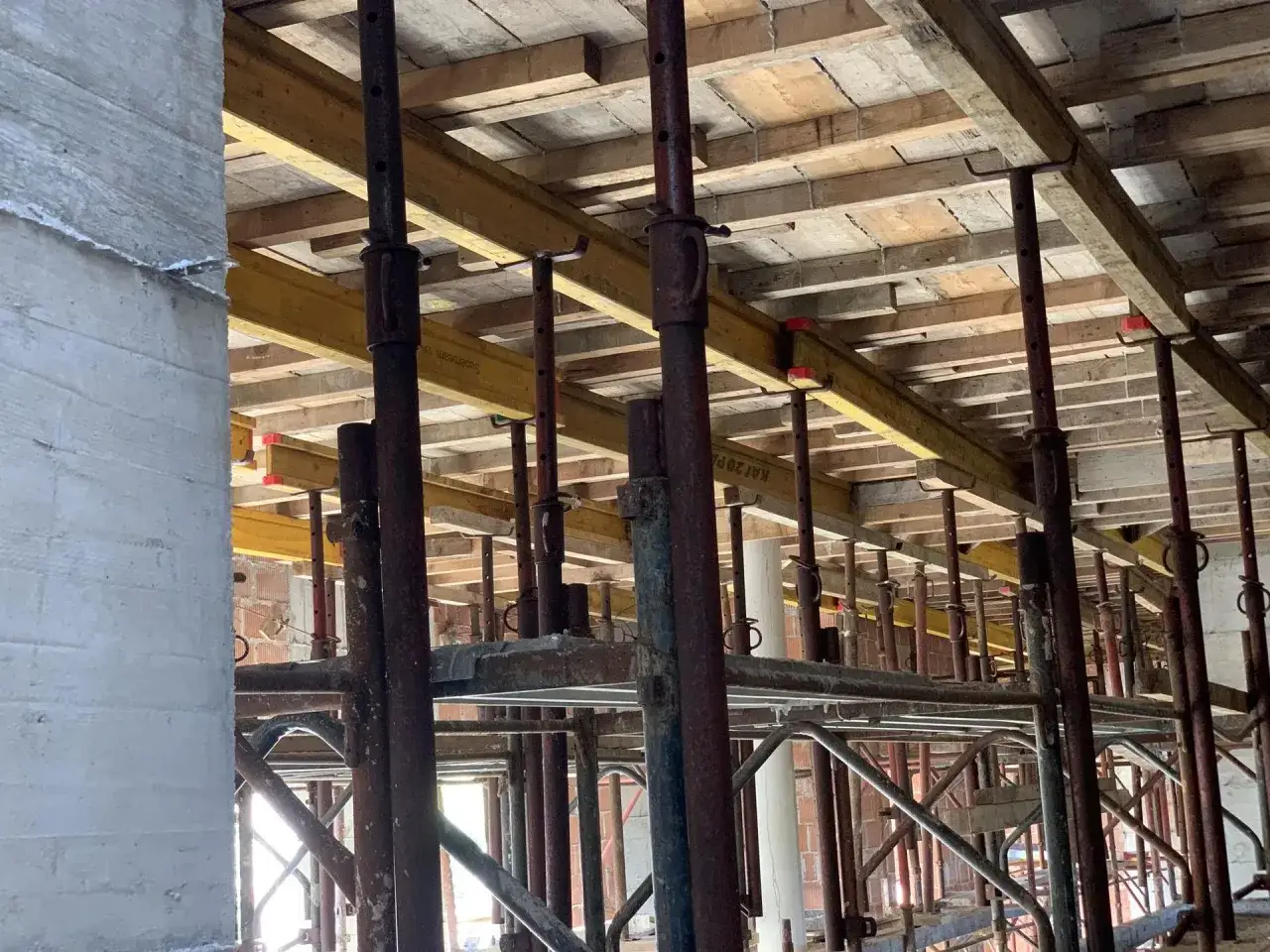

- Deskowanie i podpory. Szalunek musi być sztywny, szczelny i dobrze wypoziomowany. Jeśli w deskowaniu są prześwity albo ucieka geometria, później nie da się tego już skorygować bez kosztownych poprawek.
- Ułożenie zbrojenia. Pręty muszą trzymać projektowany rozstaw i wysokość. W praktyce ważne są dystanse, które utrzymują stal we właściwej pozycji, oraz odpowiednia liczba prętów przy podporach i otworach.
- Betonowanie. Mieszankę rozprowadza się równomiernie, bez przeciążania jednego miejsca. Jeśli beton jest zbyt rzadki albo zbyt suchy, rośnie ryzyko segregacji kruszywa i lokalnych osłabień.
- Zagęszczanie. Wibrator wgłębny usuwa puste przestrzenie i poprawia zespolenie betonu ze stalą. To jeden z tych etapów, których nie wolno robić „na oko”, bo z zewnątrz wszystko może wyglądać dobrze, a w środku zostają kieszenie powietrzne.
- Pielęgnacja betonu. Świeżą płytę trzeba chronić przed zbyt szybkim wysychaniem, słońcem i wiatrem. Dobrze prowadzona pielęgnacja ma realny wpływ na końcową wytrzymałość i liczbę rys skurczowych.
- Rozszalowanie. Podpory montażowe usuwa się dopiero po spełnieniu warunków projektowych i po ocenie dojrzałości betonu. Zbyt wczesny demontaż to prosty przepis na problemy, których później nie da się już „odbetonować”.
Jeśli ten etap zrobiono dobrze, kolejne pytanie jest już bardziej przyziemne: ile to potrwa i ile realnie kosztuje.
Ile trwa i ile kosztuje
Czas i budżet zależą głównie od geometrii, liczby otworów oraz stopnia skomplikowania zbrojenia. W prostych realizacjach da się zamknąć jedną kondygnację w kilku dniach roboczych, ale przy bardziej wymagających układach harmonogram szybko się wydłuża.
| Element | Typowy zakres | Co warto wiedzieć |
|---|---|---|
| Szacowany czas wykonania jednej kondygnacji | 3-7 dni roboczych | Przy prostym rzucie i sprawnej ekipie prace idą szybciej, przy otworach i podciągach wolniej. |
| Demontaż szalunków | 7-14 dni | To zależy od projektu, temperatury i tempa dojrzewania betonu, a nie od samej chęci przyspieszenia. |
| Pełna wytrzymałość betonu | około 28 dni | Wcześniejsze obciążanie ma sens tylko wtedy, gdy potwierdzi to kierownik robót lub konstruktor. |
| Koszt prostszej realizacji | ok. 150-300 zł/m² | Takie widełki pojawiają się przy układach nieskomplikowanych i bez dużej liczby dodatkowych wzmocnień. |
| Koszt trudniejszej realizacji | ok. 500-750 zł/m² | Duże rozpiętości, nieregularny rzut i większa ilość stali potrafią podnieść koszt bardzo wyraźnie. |
W kosztach nie wolno patrzeć tylko na sam beton. Liczą się też szalunki, stal zbrojeniowa, dystanse, pompa do betonu, robocizna i ewentualne wzmocnienia przy otworach czy podciągach. Dlatego przy prostym domu różnice między ofertami potrafią być większe niż 20-30%, a przy nieregularnym rzucie jeszcze większe. Ja zawsze powtarzam, że najtańsza wycena bywa najdroższa dopiero na etapie poprawek.
Skoro wiemy już, ile to trwa i kosztuje, sensownie porównać tę technologię z alternatywą, bo sama nośność nie jest jedynym kryterium wyboru.

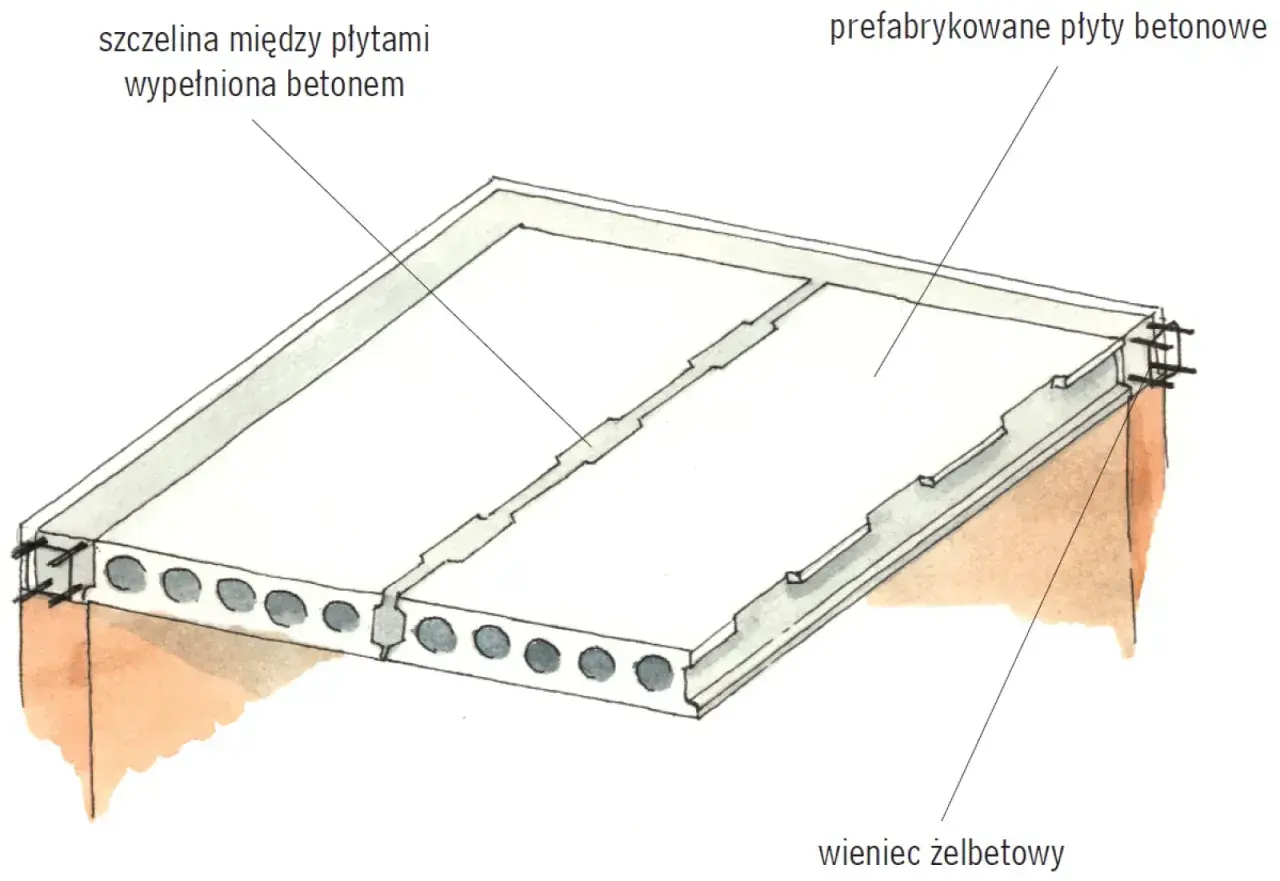

Monolit czy prefabrykat
To nie jest wybór między dobrym a złym rozwiązaniem, tylko między inną logiką budowy. Ja patrzę przede wszystkim na geometrię domu, dostęp do dźwigu, tempo robót i liczbę otworów, bo właśnie te czynniki zwykle przesądzają o decyzji.
| Kryterium | Monolityczna płyta | Prefabrykowane płyty żelbetowe |
|---|---|---|
| Swoboda kształtu | Bardzo duża, łatwiej dopasować się do nieregularnego rzutu i otworów. | Mniejsza, bo trzeba dopasować projekt do wymiarów elementów. |
| Tempo realizacji | Wolniejsze, bo wymaga szalunków, zbrojenia i dojrzewania betonu. | Szybsze, bo duża część pracy przenosi się do fabryki i montażu. |
| Logistyka | Mniej zależna od ciężkiego sprzętu, ale bardziej od sprawnej ekipy i deskowania. | Wymaga transportu, często dźwigu i dobrej organizacji dostaw. |
| Otwory i podciągi | Łatwiejsze do zaprojektowania i wprowadzenia w trakcie realizacji. | Trzeba zaplanować je bardzo wcześnie, bo późne zmiany są kłopotliwe. |
| Kiedy wygrywa | Przy skomplikowanym układzie budynku, większych obciążeniach i chęci pełnej kontroli nad geometrią. | Przy powtarzalnych układach i tam, gdzie liczy się szybkie zamknięcie stanu surowego. |
W praktyce monolit lepiej znosi skomplikowane wnętrza, a prefabrykat wygrywa tempem. Tylko że szybkość nie zawsze oznacza niższy koszt całkowity, bo trzeba jeszcze doliczyć logistykę, sprzęt i dopasowanie projektu. Na końcu i tak liczy się to, czy konstrukcja będzie pasowała do domu, a nie tylko do harmonogramu.
Co sprawdzam przed odbiorem, żeby nie poprawiać płyty po fakcie
Przy odbiorze patrzę nie na ogólne wrażenie, tylko na konkret. Najwięcej problemów robią błędy ukryte na etapie zbrojenia i pielęgnacji, bo później wychodzą już w postaci rys, ugięć albo kłopotów z akustyką.
- Otulina i położenie stali. Pręty muszą być osadzone zgodnie z projektem, bez „pływania” w betonie i bez zbyt małej warstwy ochronnej.
- Dodatkowe wzmocnienia przy otworach. Miejsca pod schody, kominy, klatki instalacyjne czy większe przepusty wymagają szczególnej kontroli.
- Stan szalunku i podpór. Jeśli deskowanie było ugięte albo stemplowanie zbyt rzadkie, końcowa geometria może być gorsza niż na papierze.
- Pielęgnacja świeżego betonu. Minimum przez kilka dni trzeba pilnować wilgotności i ochrony przed warunkami pogodowymi, bo to realnie wpływa na trwałość.
- Akustyka przegród. Sama płyta nie tłumi dobrze dźwięków uderzeniowych, więc warstwy podłogowe i ewentualne sufity podwieszane mają znaczenie praktyczne, nie dekoracyjne.
- Przejścia instalacyjne. Jeśli ktoś chce je kuć po fakcie, ryzyko uszkodzenia konstrukcji rośnie szybciej, niż zwykle się zakłada na początku budowy.
Jeżeli miałbym wskazać jedną rzecz, której nie wolno odpuszczać, to jest nią kontrola projektu i wykonania, a nie samo „zalanie betonem”. Dobrze zaprojektowana i poprawnie wykonana płyta daje spokój na lata, ale tylko wtedy, gdy ktoś na budowie pilnuje detali równie konsekwentnie jak głównych wymiarów.
