Wykonanie kanalizacji krok po kroku - koszty, błędy i wybór metody

Olaf Jakubowski .

8 września 2026

Schemat budowy kanalizacji: pompa głębinowa pobiera wodę z poziomu gruntu, która trafia do hydroforu.

Sama budowa kanalizacji to nie jeden etap, lecz ciąg decyzji, które wpływają na trwałość, koszty i późniejszą wygodę użytkowania. W tym tekście pokazuję, jak odróżnić przyłącze od sieci, jak przebiega realizacja krok po kroku, kiedy opłaca się wykop otwarty, a kiedy lepiej wybrać technologię bezwykopową. Dorzucam też konkretne widełki kosztów, najczęstsze błędy i rzeczy, które warto sprawdzić przed odbiorem.

Najważniejsze informacje o wykonaniu kanalizacji

  • Najpierw trzeba rozróżnić przyłącze od sieci, bo od tego zależą formalności, projekt i zakres robót.
  • W praktyce najczęściej stosuje się układ grawitacyjny, a w trudniejszych warunkach także rozwiązania ciśnieniowe i bezwykopowe.
  • Proces obejmuje analizę terenu, projekt, tyczenie, roboty ziemne, montaż, próby szczelności, zasypkę i odbiór.
  • Przyłącze do domu jednorodzinnego zwykle kosztuje kilka do kilkunastu tysięcy złotych, ale warunki terenowe potrafią mocno zmienić budżet.
  • Najczęstsze problemy to zły spadek, słaba podsypka, brak rozpoznania kolizji i pominięcie kontroli jakości.
  • W dobrze wykonanym systemie najważniejsze są projekt, materiały, dostęp serwisowy i poprawny odbiór, a nie sama długość przewodu.

Co obejmuje wykonanie kanalizacji i kiedy mówimy o przyłączu, a kiedy o sieci

W praktyce zaczynam od rozróżnienia dwóch rzeczy: przyłącza, czyli odcinka prowadzącego ścieki z budynku do sieci, oraz samej sieci kanalizacyjnej, która obsługuje większy obszar. Z punktu widzenia właściciela domu kluczowe jest zwykle przyłącze, ale przy większej inwestycji w grę wchodzi już cała infrastruktura zewnętrzna, studzienki, przepompownie i odcinki prowadzone pod drogami.

Jak podaje ISAP, zbiorowe odprowadzanie ścieków jest zadaniem własnym gminy. To ważne, bo zakres formalności i warunki techniczne zależą od lokalnego operatora. Inaczej projektuje się prosty odcinek na działce jednorodzinnej, a inaczej kanalizację dla osiedla albo zakładu produkcyjnego.

Przeczytaj również: Ile waży m3 betonu? Dokładne wagi i przeliczniki dla budowy

Rodzaje, które najczęściej pojawiają się w projekcie

Najczęściej spotykam kanalizację sanitarną, deszczową i ogólnospławną. Sanitarna odprowadza ścieki bytowe, deszczowa przejmuje wodę opadową, a ogólnospławna łączy oba strumienie w jednym układzie, co dziś częściej dotyczy starszych układów miejskich niż nowych osiedli.

Drugi praktyczny podział to układ grawitacyjny i ciśnieniowy. Grawitacyjny działa dzięki spadkowi terenu i jest najprostszy w eksploatacji, natomiast ciśnieniowy stosuje się tam, gdzie warunki terenowe albo głębokość posadowienia nie pozwalają na sensowny spływ samoczynny. Dzięki temu od razu widać, że dobre wykonanie zaczyna się nie od koparki, tylko od rozpoznania terenu i warunków przyłączenia.

Właśnie dlatego kolejny krok to nie sam wykop, lecz dobrze ułożony proces od projektu do odbioru.

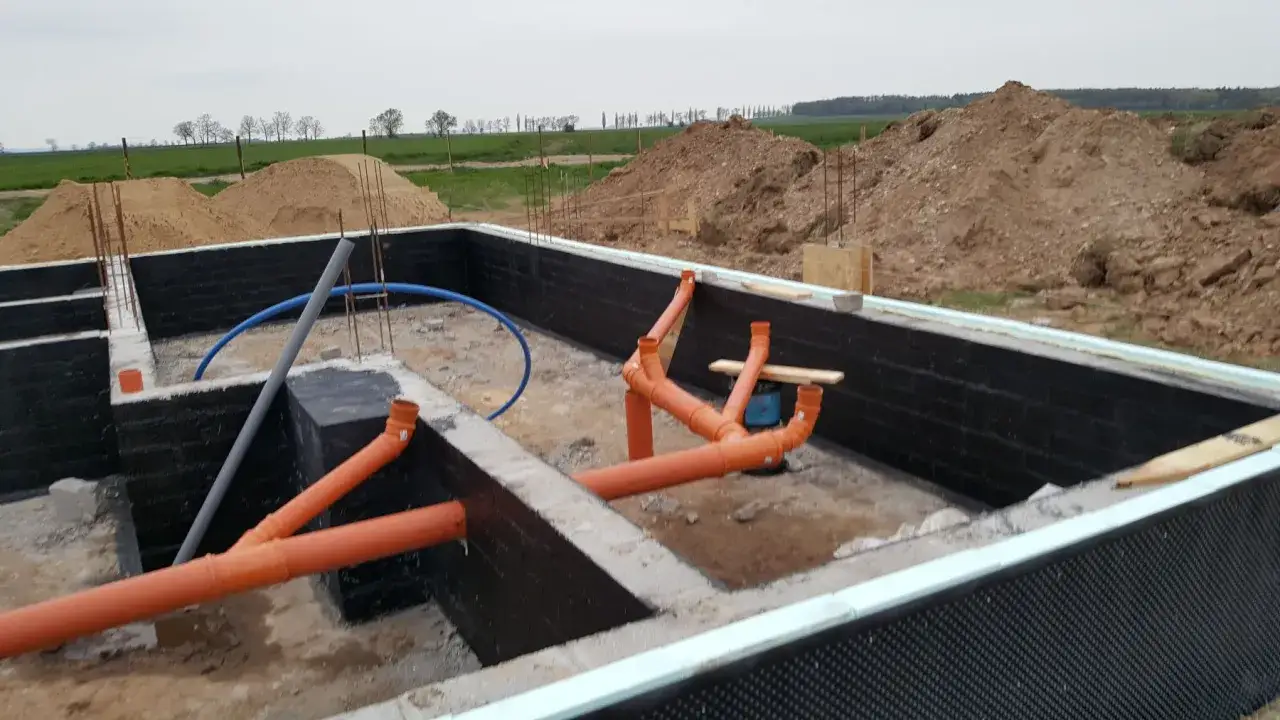

Budowa kanalizacji w fundamentach domu. Pomarańczowe rury tworzą skomplikowany system odprowadzania ścieków.

Jak wygląda proces krok po kroku

Gdy prowadzę taką inwestycję, dzielę ją na etapy, bo tylko wtedy widać, gdzie naprawdę powstaje ryzyko opóźnień albo dopłat. Sam montaż rur trwa zwykle krócej niż załatwienie dokumentów i uzgodnień, więc harmonogram trzeba czytać szerzej niż tylko przez pryzmat robót ziemnych.

  1. Sprawdzenie warunków terenowych i uzbrojenia działki. Najpierw analizuje się mapy, istniejące sieci, głębokość posadowienia i możliwe kolizje. To moment, w którym najłatwiej oszczędzić na późniejszych poprawkach.
  2. Projekt i uzgodnienia. Projektant dobiera średnicę, spadek, materiał, sposób włączenia do sieci oraz lokalizację studzienek. Na tym etapie uzgadnia się też przebieg z operatorem sieci i, jeśli trzeba, z zarządcą drogi.
  3. Tyczenie geodezyjne. Geodeta wyznacza oś przewodu i punkty charakterystyczne w terenie. To ważniejsze, niż wielu inwestorów zakłada, bo kilka centymetrów błędu na starcie potrafi później zaburzyć spadek.
  4. Roboty ziemne i zabezpieczenie wykopu. Wykop robi się zgodnie z projektem, z uwzględnieniem podłoża, odwodnienia i ewentualnego szalowania ścian. Przy wysokiej wodzie gruntowej albo przy sąsiedztwie innych instalacji nie ma tu miejsca na improwizację.
  5. Układanie rur, kształtek i studzienek. Odcinki układa się na przygotowanej podsypce, pilnując spadku i osi przewodu. Studzienki rewizyjne umieszcza się tam, gdzie potrzebny jest dostęp do czyszczenia, kontroli albo zmiany kierunku.
  6. Próba szczelności i kontrola jakości. To etap, którego nie warto pomijać. W praktyce właśnie tutaj wychodzą źle połączone kielichy, niedokładne uszczelki albo punktowe uszkodzenia powstałe podczas montażu.
  7. Zasypka, odtworzenie nawierzchni i inwentaryzacja powykonawcza. Dopiero po poprawnym odbiorze wykonuje się zasypkę warstwową, odtwarza teren i zamyka dokumentację. Bez tego kanalizacja istnieje fizycznie, ale formalnie inwestycja nadal nie jest domknięta.

W dobrze poprowadzonym projekcie te kroki układają się w logiczny ciąg, a nie w serię przypadkowych decyzji na placu budowy. Kiedy już wiemy, jak przebiega proces, można sensownie porównać metody wykonania i zobaczyć, która naprawdę pasuje do konkretnej działki albo ulicy.

Którą metodę wykonania wybrać na działce i pod drogą

Nie każda realizacja wymaga tego samego podejścia. Na krótkim odcinku przy domu jednorodzinnym najczęściej wygrywa wykop otwarty, bo jest prosty i przewidywalny, ale pod ruchliwą ulicą albo w pobliżu gotowej nawierzchni coraz częściej opłaca się metoda bezwykopowa. Ja patrzę przede wszystkim na długość odcinka, głębokość, rodzaj gruntu i koszt odtworzenia terenu, bo to właśnie one przesuwają opłacalność między metodami.

Metoda Kiedy ma sens Zalety Ograniczenia Koszt
Wykop otwarty Działki, krótkie przyłącza, teren bez cennych nawierzchni Najprostsza kontrola spadku, łatwy montaż, najtańsze przygotowanie Duża ingerencja w teren, więcej odtworzeń, większe ryzyko kolizji z uzbrojeniem Niski do średniego
Przewiert sterowany Pod drogami, torami, zjazdami i tam, gdzie nie wolno rozkopywać powierzchni Mało zniszczeń, krótki czas prac nawierzchniowych, dobre obejście przeszkód Wyższy koszt mobilizacji, wymaga dobrego projektu i specjalistycznego sprzętu Średni do wysokiego
Przecisk / mikrotunelowanie Większe średnice i inwestycje miejskie Bardzo dobra kontrola przebiegu, mała ingerencja w otoczenie Najdroższe rozwiązanie, nieopłacalne na małych odcinkach Wysoki
Renowacja bezwykopowa Gdy istniejący kanał trzeba odnowić, a nie budować od zera Mniej rozbiórek, krótszy czas przestoju, mniejszy bałagan na terenie Nie zawsze rozwiązuje problem z geometrią lub średnicą przewodu Zmienny

Najczęstszy błąd inwestora polega na założeniu, że bezwykopowo zawsze znaczy taniej. Na krótkim odcinku z dobrym dostępem do gruntu często jest odwrotnie, bo koszt przygotowania technologii zjada oszczędność z samego braku wykopu. Tę zależność warto uwzględnić jeszcze przed zleceniem projektu, bo wtedy łatwiej dobrać metodę do realnych warunków, a nie do samej etykiety technologii.

Gdy wybór technologii jest już sensownie zrobiony, pozostaje drugi filar sukcesu, czyli właściwy materiał i poprawnie dobrane elementy systemu.

Jakie materiały i elementy decydują o trwałości

W instalacjach zewnętrznych najważniejsze nie są modne nazwy materiałów, tylko ich dopasowanie do obciążenia, gruntu i rodzaju ścieków. Na małych inwestycjach najczęściej spotyka się PVC-U, PP i PE, a w większych układach także elementy betonowe lub GRP, czyli rury z laminatu zbrojonego włóknem szklanym.

Element Najczęstsze zastosowanie Dlaczego ma znaczenie
PVC-U Przyłącza i kanalizacja grawitacyjna Jest lekkie, popularne i dobrze sprawdza się w standardowych warunkach gruntowych
PP Odcinki wewnętrzne i wybrane układy zewnętrzne Ma dobrą odporność na temperaturę i łatwo się je montuje
PE Przewody ciśnieniowe i bezwykopowe Jest elastyczne, więc lepiej znosi pracę gruntu i prowadzenie pod przeszkodami
GRP / beton Większe średnice i mocniej obciążone odcinki Liczy się wytrzymałość i stabilność przy dużych przepływach
Studzienki rewizyjne Punkty kontroli i czyszczenia Bez nich eksploatacja szybko staje się uciążliwa

W praktyce zwracam też uwagę na dwa parametry, które inwestorzy często pomijają: sztywność obwodową i jakość podsypki. SN, bo tak oznacza się tę klasę, mówi o odporności rury na obciążenie gruntem i ruchem nad przewodem. Sama rura nie „niesie” instalacji, jeśli podłoże jest źle przygotowane albo zagęszczone zbyt agresywnie.

Przy małych przyłączach często pojawiają się średnice 160 i 200 mm, ale nie warto ich traktować jak uniwersalnego standardu. Ostateczny dobór zależy od przepływu, liczby odbiorników, głębokości oraz warunków miejscowych. To właśnie dlatego dobry projekt jest tak samo ważny jak sam materiał, a temat kosztów najlepiej czytać razem z wyborem technologii.

Ile to kosztuje i co naprawdę buduje budżet

W cenniku Wodociągów Raciborskich pierwszy metr przyłącza 160 mm z wykopem i wymianą gruntu wyceniono na 861 zł brutto, a kolejne metry w prostszych warunkach były wyraźnie tańsze. To dobrze pokazuje, że mobilizacja i trudne warunki potrafią ważyć równie mocno jak sama rura. W praktyce najdroższa bywa nie materia, lecz to, co dzieje się wokół niej: wykop, odwodnienie, wymiana gruntu, odtworzenie nawierzchni i dokumentacja.

Orientacyjnie budżet przyłącza do domu jednorodzinnego w Polsce często zamyka się w kilku do kilkunastu tysiącach złotych. W prostym scenariuszu, przy krótkim odcinku i bez kosztownego odtworzenia nawierzchni, można zbliżyć się do okolic 6-8 tys. zł, ale po wejściu w kolizje z drogą, twardy grunt albo konieczność wymiany gruntu koszt szybko rośnie do 15-20 tys. zł i więcej.

Składnik Orientacyjny koszt Co podbija cenę
Projekt i uzgodnienia około 1 000-2 500 zł liczba uzgodnień, lokalny operator, dodatkowe opracowania
Geodezja około 1 000-2 000 zł długość trasy, liczba punktów, zakres inwentaryzacji
Roboty ziemne i montaż od kilkuset złotych za metr w prostych warunkach do wyraźnie więcej przy kolizjach głębokość, rodzaj gruntu, nawierzchnia, wymiana gruntu, odwodnienie
Studzienki rewizyjne zwykle kilkaset do ponad tysiąca złotych za sztukę średnica, materiał, dostęp do terenu
Odtworzenie nawierzchni bardzo zmienne asfalt, kostka, beton, teren zielony, wymagania zarządcy drogi

Jeśli miałbym wskazać jeden czynnik, który najczęściej rozjeżdża wyceny, to byłaby nim nie sama długość odcinka, lecz warunki lokalne. Gdy w grę wchodzi utwardzony dojazd albo teren zielony z wysokim poziomem wód gruntowych, ta sama inwestycja potrafi kosztować kilkadziesiąt procent więcej. I właśnie dlatego nie ufam „cennikom z jedną stawką za metr” bez sprawdzenia, co dokładnie obejmują.

Przy większych przedsięwzięciach trzeba jeszcze doliczyć próbę szczelności, odbiór, monitoring TV przewodu i czasem projekt organizacji ruchu. Właśnie te pozycje są najczęściej pomijane w pierwszej rozmowie, a potem wywołują najwięcej zaskoczeń.

Najczęstsze błędy, które później wychodzą najdrożej

  • Zbyt mały albo zbyt duży spadek. Przy zbyt małym ścieki płyną ospale i osady zostają w rurze, a przy zbyt dużym woda ucieka za szybko, zostawiając zanieczyszczenia.
  • Brak dokładnego rozpoznania uzbrojenia podziemnego. To jeden z tych błędów, które potrafią zatrzymać roboty albo uszkodzić inną instalację.
  • Źle wykonana podsypka i obsypka. Rura pracuje wtedy nierówno, co po czasie prowadzi do nieszczelności i zapadania nawierzchni.
  • Za mało studzienek rewizyjnych. Oszczędność na kilku punktach dostępu często zamienia się w drogi serwis i problem z czyszczeniem.
  • Pominięcie próby szczelności i inspekcji TV. Bez kontroli odbiór jest tylko formalnością, a nie realnym potwierdzeniem jakości.
  • Dobór metody nie do terenu, lecz do przyzwyczajenia ekipy. To brzmi banalnie, ale w praktyce jest źródłem wielu przepłaconych albo źle wykonanych realizacji.

W takich inwestycjach nie ma wielkiej magii: większość problemów bierze się z pośpiechu i zbyt wczesnego cięcia kosztów. Jeśli projekt jest dobrze rozpisany, a wykonawca pilnuje geometrii i testów, liczba reklamacji spada zauważalnie. Dzięki temu przechodzę płynnie do ostatniego etapu, czyli odbioru i tego, co warto sprawdzić zanim uznamy sieć za gotową.

Co sprawdzam przed odbiorem, żeby instalacja nie wróciła z reklamacją

Przed odbiorem lubię patrzeć na kanalizację jak na system, a nie zbiór pojedynczych odcinków. Liczy się nie tylko to, czy rury są ułożone, ale czy całość da się później bezproblemowo eksploatować, czy dokumentacja zgadza się z terenem i czy do przewodu można wrócić bez rozkuwania podjazdu.

  • Protokół próby szczelności powinien być kompletny i czytelny, bo bez niego trudno mówić o pełnej kontroli jakości.
  • Inwentaryzacja powykonawcza musi odzwierciedlać realny przebieg przewodu, a nie tylko założenia z projektu.
  • Dostęp do studzienek i czyszczaków powinien być prosty także po odtworzeniu nawierzchni.
  • Rezerwa serwisowa w postaci sensownie rozmieszczonych punktów rewizyjnych ułatwia późniejsze czyszczenie i udrażnianie.
  • Ochrona przed niewłaściwym użytkowaniem ma znaczenie już od pierwszego dnia, bo tłuszcze, chusteczki i gruz robią w kanalizacji więcej szkód, niż inwestorzy zwykle zakładają.

Jeśli miałbym zostawić jedną praktyczną zasadę, to byłaby ona prosta: lepiej dołożyć do projektu, geodezji i odbioru niż później do rozbiórek i awaryjnego odkopywania odcinka. Dobrze wykonana kanalizacja nie potrzebuje uwagi na co dzień, a to właśnie jest najlepszy test jakości w budownictwie.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Wykop otwarty najlepiej sprawdza się przy krótkich przyłączach na działce i tam, gdzie nie ma kosztownych nawierzchni do odtworzenia. Metody bezwykopowe, takie jak przewiert sterowany czy przecisk, mają większy sens pod drogami, torami, zjazdami i w miejscach, gdzie nie wolno rozkopywać terenu. Renowację bezwykopową stosuje się z kolei wtedy, gdy trzeba odnowić istniejący kanał, a nie budować nowy.
Autor podaje, że przyłącze do domu jednorodzinnego najczęściej kosztuje od kilku do kilkunastu tysięcy złotych. W prostych warunkach można zbliżyć się do 6-8 tys. zł, ale przy kolizjach z drogą, twardym gruncie albo konieczności wymiany gruntu koszt może wzrosnąć do 15-20 tys. zł i więcej. Na budżet mocno wpływają też projekt, geodezja, roboty ziemne i odtworzenie nawierzchni.
Proces zaczyna się od sprawdzenia warunków terenowych i uzbrojenia działki, potem powstaje projekt i uzgodnienia z operatorem sieci. Następnie wykonuje się tyczenie geodezyjne, roboty ziemne, układanie rur, kształtek i studzienek, próbę szczelności, a na końcu zasypkę, odtworzenie nawierzchni i inwentaryzację powykonawczą. Każdy z tych etapów ma wpływ na trwałość i późniejszą eksploatację instalacji.
Przed odbiorem warto sprawdzić kompletność protokołu próby szczelności, zgodność inwentaryzacji powykonawczej z rzeczywistym przebiegiem przewodu oraz dostęp do studzienek i czyszczaków po odtworzeniu terenu. Istotna jest też rezerwa serwisowa, czyli sensownie rozmieszczone punkty rewizyjne, które ułatwiają późniejsze czyszczenie i udrażnianie. Autor zwraca też uwagę, że ochrona przed niewłaściwym użytkowaniem ma znaczenie już od pierwszego dnia.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

studzienki próba szczelności podsypka przyłącze przewiert sterowany
Autor Olaf Jakubowski
Olaf Jakubowski
Nazywam się Olaf Jakubowski i od 14 lat związany jestem z branżą budowlaną. Moje zainteresowanie tym obszarem zaczęło się w młodym wieku, kiedy to fascynowały mnie różnorodne projekty budowlane oraz procesy, które za nimi stoją. Z czasem zrozumiałem, jak ważna jest wiedza na temat nowoczesnych technologii, materiałów oraz trendów w budownictwie, dlatego postanowiłem dzielić się swoją wiedzą i doświadczeniem z innymi. Piszę o wielu aspektach budownictwa, od innowacji technologicznych po praktyczne porady dotyczące realizacji projektów. Staram się w przystępny sposób wyjaśniać trudne zagadnienia, porównując różne źródła informacji i dbając o ich rzetelność. Moim celem jest dostarczanie użytecznych i aktualnych informacji, które pomogą czytelnikom lepiej zrozumieć świat budownictwa oraz podejmować świadome decyzje.
Komentarze (3)
  • A

    Asia_i_Kuba

    09 września 2026

    Cieszę się, że poruszyli Państwo tak ważny temat. Pamiętam, jak u nas w gminie była modernizacja i te wszystkie formalności z przyłączem to była prawdziwa gehenna. Dobrze, że zwracają Państwo uwagę na te błędy, bo potem człowiek się męczy latami z niedoróbkami. Pozdrawiam serdecznie!

  • T

    Tomasz

    09 września 2026

    Dobre podsumowanie, te błędy to klasyka, sam widziałem już kilka razy jak ludzie na tym polegli. 👍

    Olaf JakubowskiOlaf JakubowskiAutor

    10 września 2026

    Cieszę się, że pomogło! 😊

  • M

    MagdaInk

    09 września 2026

    Bardzo dziękuję za ten artykuł. Przypomniały mi się czasy, kiedy mąż budował nasz dom i właśnie z kanalizacją było najwięcej zachodu. Pamiętam, jak bardzo zależało mu na tym spadku, bo ciągle powtarzał, że to klucz do bezproblemowego działania na lata. I rzeczywiście, do dziś nie mamy żadnych problemów, a to już przecież tyle lat minęło! Dobrze, że zwracają Państwo uwagę na te błędy, bo czasem człowiek chce zaoszczędzić i potem płaci podwójnie. A ten odbiór końcowy to też bardzo ważna sprawa, żeby mieć pewność, że wszystko jest zrobione jak należy. Pozdrawiam serdecznie!
