Koszt przyłączenia domu do sieci elektrycznej nie jest jedną stałą kwotą. W praktyce odpowiedź na pytanie, ile kosztuje przyłącze prądu, zależy od mocy przyłączeniowej, rodzaju przyłącza, długości odcinka do granicy działki i tego, czy chodzi o zasilanie docelowe, czy tylko tymczasowe na czas budowy. Poniżej rozkładam temat na liczby, procedurę i najczęstsze pułapki, żeby łatwiej było zaplanować budżet bez zgadywania.
Najkrótsza odpowiedź, zanim wejdziesz w szczegóły
- Sam koszt operatora zwykle liczy się za każdy kW mocy przyłączeniowej, więc rośnie wraz z planowaną mocą domu.
- W 2026 r. w jednej z dużych taryf operatora stawka wynosi 59,98 zł netto/kW dla przyłącza kablowego i 17,07 zł netto/kW dla napowietrznego.
- Przyłącze tymczasowe na czas budowy bywa wyraźnie tańsze niż docelowe, ale nie zastępuje finalnego przyłącza.
- Na niskim napięciu sam wniosek zwykle nie jest płatny, ale osobno trzeba liczyć własną instalację, wykop i prace elektryka po swojej stronie.
- Największą różnicę w cenie robią: moc, typ przyłącza i odległość od istniejącej sieci.
Ile naprawdę kosztuje przyłączenie do sieci
Ja patrzyłbym na to tak: sama opłata przyłączeniowa to najczęściej wynik prostego mnożenia mocy przez stawkę z taryfy operatora. W Enea Operator w 2026 r. przyłącze kablowe kosztuje 59,98 zł netto za każdy kW mocy przyłączeniowej, a napowietrzne 17,07 zł netto za każdy kW. To oznacza, że dla typowego domu jednorodzinnego mówimy zwykle o kwocie od kilkuset do nieco ponad tysiąca złotych za samą opłatę operatora, zanim doliczy się własne roboty po stronie inwestora.
| Moc przyłączeniowa | Przyłącze kablowe | Przyłącze napowietrzne |
|---|---|---|
| 12 kW | 719,76 zł netto / 885,36 zł brutto | 204,84 zł netto / 252,00 zł brutto |
| 15 kW | 899,70 zł netto / 1 106,70 zł brutto | 256,05 zł netto / 315,00 zł brutto |
| 20 kW | 1 199,60 zł netto / 1 475,60 zł brutto | 341,40 zł netto / 420,00 zł brutto |
Na tych liczbach dobrze widać, że rodzaj przyłącza naprawdę zmienia rachunek. Przy tej samej mocy 15 kW różnica między wariantem kablowym a napowietrznym jest duża, więc nie traktowałbym tego wyłącznie jako decyzji estetycznej. To jest już decyzja budżetowa, zwłaszcza gdy przyłącze ma obsłużyć dom z pompą ciepła, płytą indukcyjną i ładowarką do auta.
Warto też pamiętać, że operator wycenia tylko swój zakres. Osobno mogą pojawić się koszty projektu, wykopu, rozdzielnicy, wewnętrznej linii zasilającej i prac elektryka po stronie działki lub budynku. Dlatego realny budżet inwestora bywa wyższy niż sama opłata wpisana w taryfę.
Od czego zależy cena i gdzie najłatwiej ją przeszacować
Najczęściej błąd zaczyna się od zbyt ogólnego założenia: „wezmę większą moc, żeby mieć spokój”. Taki zapas jest czasem sensowny, ale nie powinien być przypadkowy, bo każda dodatkowa jednostka mocy podnosi opłatę. Moc przyłączeniowa to po prostu maksymalna moc, którą sieć ma zapewnić w jednym czasie, a nie suma wszystkich urządzeń z katalogu.
- Moc przyłączeniowa - im wyższa, tym wyższa opłata, bo operator przygotowuje sieć pod większe obciążenie.
- Rodzaj przyłącza - kablowe zwykle kosztuje więcej niż napowietrzne, ale jest trwalsze i częściej wybierane przy nowych domach.
- Długość przyłącza - im dalej od istniejącej sieci, tym większa szansa na dopłatę za dodatkowe metry.
- Rodzaj zasilania - docelowe, tymczasowe albo przebudowa istniejącego przyłącza mogą być rozliczane inaczej.
- Zakres prac po stronie operatora - czasem wchodzi tylko proste podłączenie, a czasem budowa nowego odcinka sieci i dodatkowe roboty terenowe.
Z mojego punktu widzenia najwięcej nieporozumień robi długość przyłącza. Na mapie działka wygląda na „blisko sieci”, ale w terenie dochodzą przeszkody, skrzyżowania, konieczność zmiany trasy albo wejścia w inny pas techniczny. W Tauronie dodatkowa opłata za każdy metr powyżej 200 m wynosi 43,73 zł netto dla przyłącza kablowego i 32,30 zł netto dla napowietrznego, więc długi odcinek potrafi mocno podnieść końcową kwotę.
Jest jeszcze jeden ważny wyjątek: przyłącza średniego i wysokiego napięcia, źródła wytwórcze, magazyny energii czy przebudowy przyłączy często nie są liczone prostym wzorem „za kW”. W takich przypadkach opłata bywa ustalana według rzeczywistych nakładów, więc budżet trzeba planować ostrożniej.

Przyłącze kablowe, napowietrzne i tymczasowe
Jeżeli ktoś buduje dom, zwykle rozważa trzy scenariusze: przyłącze kablowe, napowietrzne albo tymczasowe na plac budowy. Każde z nich ma inny sens praktyczny, a oszczędność na starcie nie zawsze oznacza najlepszy wybór w całym cyklu inwestycji.
| Rodzaj | Kiedy ma sens | Typowa logika kosztu | Największa zaleta | Największe ograniczenie |
|---|---|---|---|---|
| Kablowe | Nowy dom, zabudowa jednorodzinna, działka z uporządkowaną infrastrukturą | Zwykle droższe w taryfie, ale trwalsze i bardziej uniwersalne | Estetyka i odporność na warunki atmosferyczne | Wyższa opłata i często większy zakres robót ziemnych |
| Napowietrzne | Działka otwarta, krótszy odcinek, warunki techniczne pozwalają na takie rozwiązanie | Często tańsze w opłacie taryfowej | Niższy koszt i zwykle szybsze wykonanie | Mniejsza estetyka i większa ekspozycja na czynniki zewnętrzne |
| Tymczasowe | Plac budowy, zasilanie na czas robót, rozwiązanie przejściowe | Bywa najtańsze na etapie budowy; w Tauronie stawka to 10,30 zł netto/kW | Szybkie uruchomienie prądu na budowie | To nie jest finalne przyłącze i wymaga później docelowego rozwiązania |
W praktyce nie zawsze masz pełną dowolność wyboru. Operator może wskazać rozwiązanie technicznie dopuszczalne, a nie to, które wydaje się najtańsze na papierze. Dlatego nie sugerowałbym się wyłącznie samą stawką za kW. Liczy się też wykonalność i to, co będzie działało bezproblemowo przez lata.
Przy budowie domu szczególnie ważne jest rozróżnienie przyłącza tymczasowego i docelowego. To pierwsze ma sens, gdy chcesz uruchomić plac budowy możliwie szybko. Drugie jest potrzebne, kiedy budynek ma już docelowo działać bez przepinania i prowizorycznych rozwiązań. Mylenie tych etapów często kończy się niepotrzebnymi kosztami i powrotem do formalności.
Jak wygląda procedura od wniosku do licznika
Sam proces nie jest skomplikowany, ale wymaga porządku w dokumentach. Najlepiej myśleć o nim jak o kilku kolejnych krokach, a nie o jednej „magicznej” decyzji operatora. W Enea Operator kompletne warunki przyłączenia dla domu są przygotowywane do 21 dni, ale terminy zależą od kompletności wniosku i skali prac.
- Sprawdzasz operatora sieci - to on obsługuje konkretny teren i to do jego taryfy będziesz się odnosić.
- Określasz moc przyłączeniową - szacujesz, jakie urządzenia będą działały jednocześnie i czy potrzebujesz 1 fazy, czy 3 faz.
- Składasz wniosek - zwykle trzeba podać dane identyfikacyjne, obiekt przyłączenia, moc, termin poboru energii i przewidywane zużycie roczne.
- Dołączasz plan zabudowy albo szkic sytuacyjny - operator musi widzieć, gdzie stoi obiekt i jak wygląda jego położenie względem sieci.

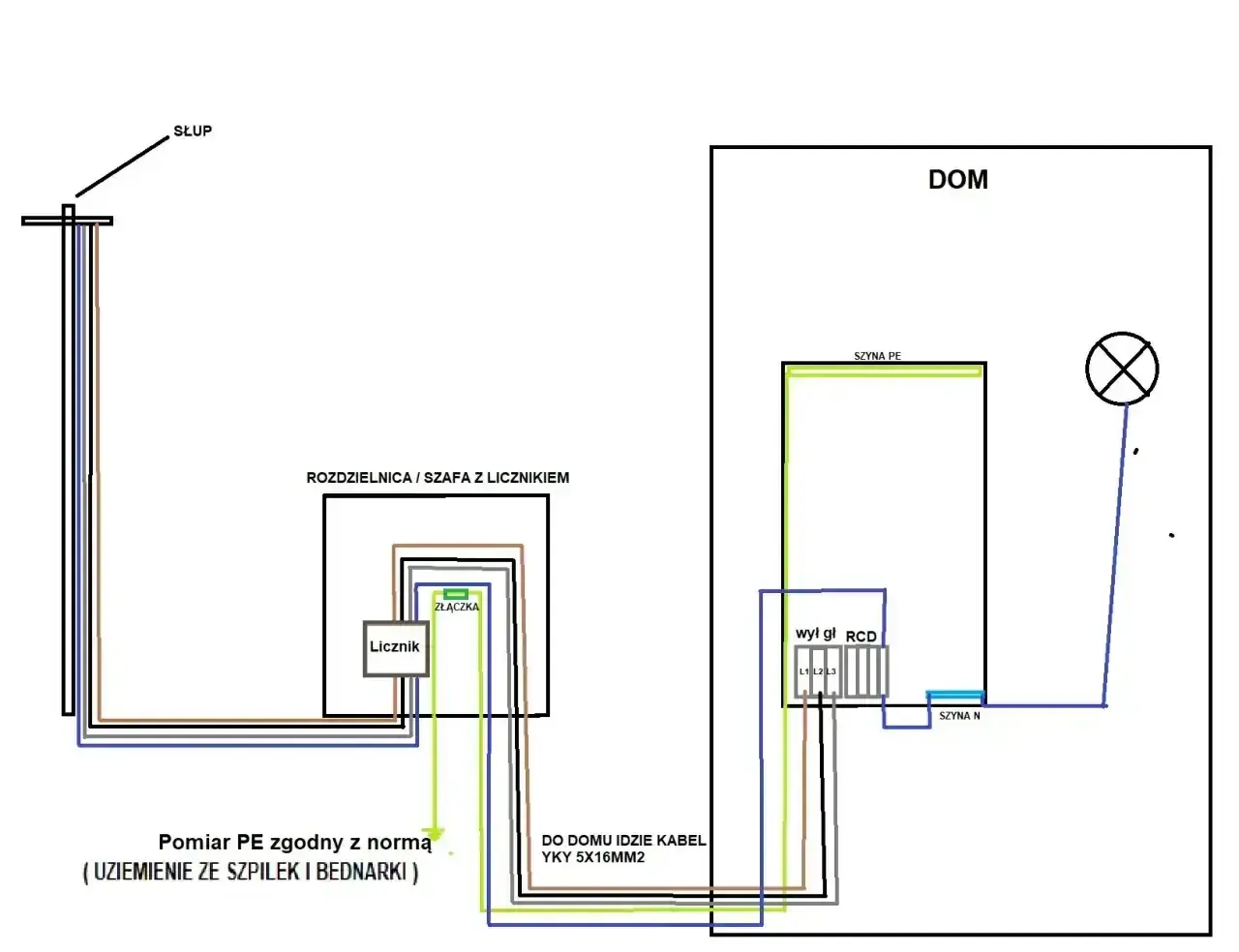

- Odbierasz warunki przyłączenia i projekt umowy - to tu pojawia się dokładny zakres prac oraz sposób rozliczenia.
- Realizujesz swoją część - po stronie inwestora zwykle zostaje wewnętrzna instalacja, a operator wykonuje swój zakres robót.
- Zgłaszasz gotowość i podpisujesz umowy końcowe - dopiero wtedy następuje fizyczne uruchomienie przyłącza i montaż układu pomiarowego.
W typowym przyłączu niskiego napięcia sam wniosek zwykle nie jest płatny, co upraszcza start całego procesu. Przy bardziej złożonych przypadkach, zwłaszcza na wyższych napięciach, pojawiają się dodatkowe opłaty, zaliczki i zabezpieczenia wykonania zobowiązań. Dla domu jednorodzinnego to zazwyczaj nie jest główny problem, ale warto wiedzieć, gdzie zaczynają się inne reguły gry.
Ja zawsze zwracam uwagę na jeden detal: jeśli na etapie wniosku podasz zaniżoną albo przypadkową moc, późniejsza korekta może być bardziej kłopotliwa niż jednorazowe dobre policzenie potrzeb. Lepiej poświęcić chwilę na realny bilans urządzeń niż po kilku miesiącach wracać do zmiany warunków i dopłat.
Jak nie przepłacić za przyłącze
Najtańsze przyłącze nie zawsze jest tym najlepszym. Z drugiej strony można przepłacić bardzo łatwo, jeśli od początku nie rozdzieli się kosztu operatora od kosztu własnej instalacji i robót budowlanych. Oto kilka rzeczy, które naprawdę robią różnicę:
- Dobierz moc do realnych potrzeb - nie zawyżaj jej „na wszelki wypadek”, bo każda nadmiarowa jednostka kW podnosi rachunek.
- Sprawdź plan urządzeń na kilka lat do przodu - pompa ciepła, płyta indukcyjna, klimatyzacja i ładowarka auta elektrycznego zmieniają bilans szybciej, niż się wydaje.
- Skróć drogę przyłącza, jeśli to technicznie możliwe - długi odcinek to nie tylko większa opłata taryfowa, ale też więcej prac w terenie.
- Nie mieszaj przyłącza docelowego z tymczasowym - budowlanka ma być szybka i funkcjonalna, a nie zastępować finalne rozwiązanie przez lata.
- Rozdziel koszt operatora od własnych robót - projekt, wykop, przepusty, WLZ i rozdzielnia to osobny budżet.
W praktyce najwięcej oszczędza nie ten, kto wybiera najtańszy wariant „na siłę”, tylko ten, kto dobrze planuje. Jeśli inwestor od razu wie, gdzie stanie budynek, jak daleko będzie złącze i jakie sprzęty pojawią się w domu, unika późniejszych poprawek. Przyłącze liczone raz, ale dobrze, jest tańsze niż poprawiane dwa razy.
Co sprawdzić przed złożeniem wniosku, żeby zamknąć temat bez poprawek
- Sprawdź, kto jest operatorem sieci dla twojej działki.
- Ustal, czy potrzebujesz przyłącza docelowego, czy tylko tymczasowego na budowę.
- Policz moc pod rzeczywiste urządzenia, a nie pod ogólne założenie „na zapas”.
- Przygotuj plan zabudowy albo szkic sytuacyjny z lokalizacją obiektu.
- Ustal, kto odpowiada za instalację po twojej stronie, zwłaszcza za WLZ i rozdzielnię.
- Sprawdź, czy na działce nie pojawią się dodatkowe utrudnienia terenowe, które wydłużą trasę przyłącza.
Jeżeli podejdziesz do tego bez zgadywania, koszt przyłączenia przestaje być zagadką. Najpierw liczysz moc i typ przyłącza, potem sprawdzasz taryfę lokalnego operatora, a dopiero na końcu zamykasz budżet na własną instalację i roboty ziemne. To najprostszy sposób, żeby nie przepłacić i nie wracać do formalności po kilku tygodniach.
