Dobrze dobrana moc przyłączeniowa decyduje o tym, czy dom, mieszkanie albo lokal usługowy będą działały bez nerwowych wyłączeń zabezpieczeń, kiedy jednocześnie pracuje kilka dużych odbiorników. W praktyce ten parametr łączy projekt instalacji, wymagania operatora sieci i przyszłe plany właściciela, na przykład pompę ciepła, płytę indukcyjną albo ładowarkę do auta. Poniżej rozkładam temat na czynniki pierwsze: co oznacza, jak ją oszacować, kiedy trzeba ją zwiększyć i z czym wiążą się formalności.
Najważniejsze rzeczy, które warto sprawdzić przed złożeniem wniosku
- Spisz urządzenia, które mogą działać jednocześnie, a nie tylko ich katalogowe moce.
- Jeśli planujesz pompę ciepła, indukcję lub ładowarkę EV, zostaw realny zapas na szczytowe obciążenia.
- W wielu domach lepiej sprawdza się zasilanie trójfazowe 400 V niż jednofazowe 230 V.
- Zmiana warunków przyłączenia to nie tylko formularz, ale też dopasowanie zabezpieczeń i projektu instalacji.
- Za niski poziom kończy się wyłączaniem obwodów, a za wysoki może podnieść koszt przyłączenia bez realnej korzyści.
Czym jest ten parametr i z czym się go myli
Najprościej mówiąc, chodzi o planowaną moc czynną, jaką obiekt może pobierać z sieci albo do niej oddawać w przewidzianych warunkach pracy. Ja traktuję ją jako granicę współpracy między instalacją wewnętrzną a siecią operatora: jeśli granica jest dobrze ustawiona, układ działa stabilnie; jeśli jest przypadkowa, zaczynają się problemy z zabezpieczeniami, spadkami komfortu i kosztami.
W branży najczęściej myli się trzy pojęcia. To ważne, bo one brzmią podobnie, ale oznaczają coś innego i służą do innych decyzji projektowych.
| Termin | Co oznacza | Praktyczny sens |
|---|---|---|
| Moc zainstalowana | Suma mocy znamionowych urządzeń w budynku. | Pokazuje, co fizycznie masz na papierze, ale nie mówi jeszcze, co działa naraz. |
| Moc umowna | Parametr rozliczeniowy ustalony w umowie z dostawcą energii. | Ma znaczenie dla rozliczeń i taryfy, ale nie zastępuje parametrów przyłącza. |

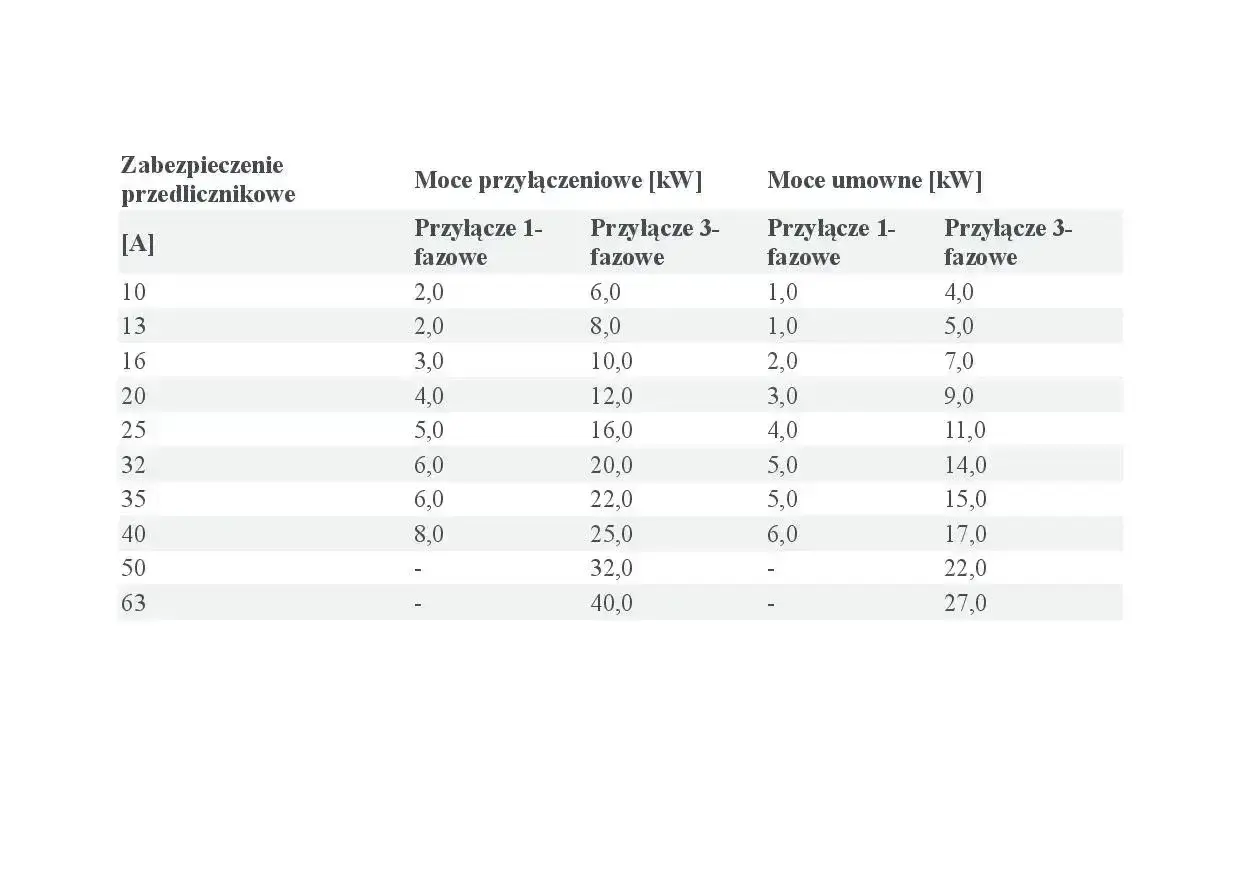

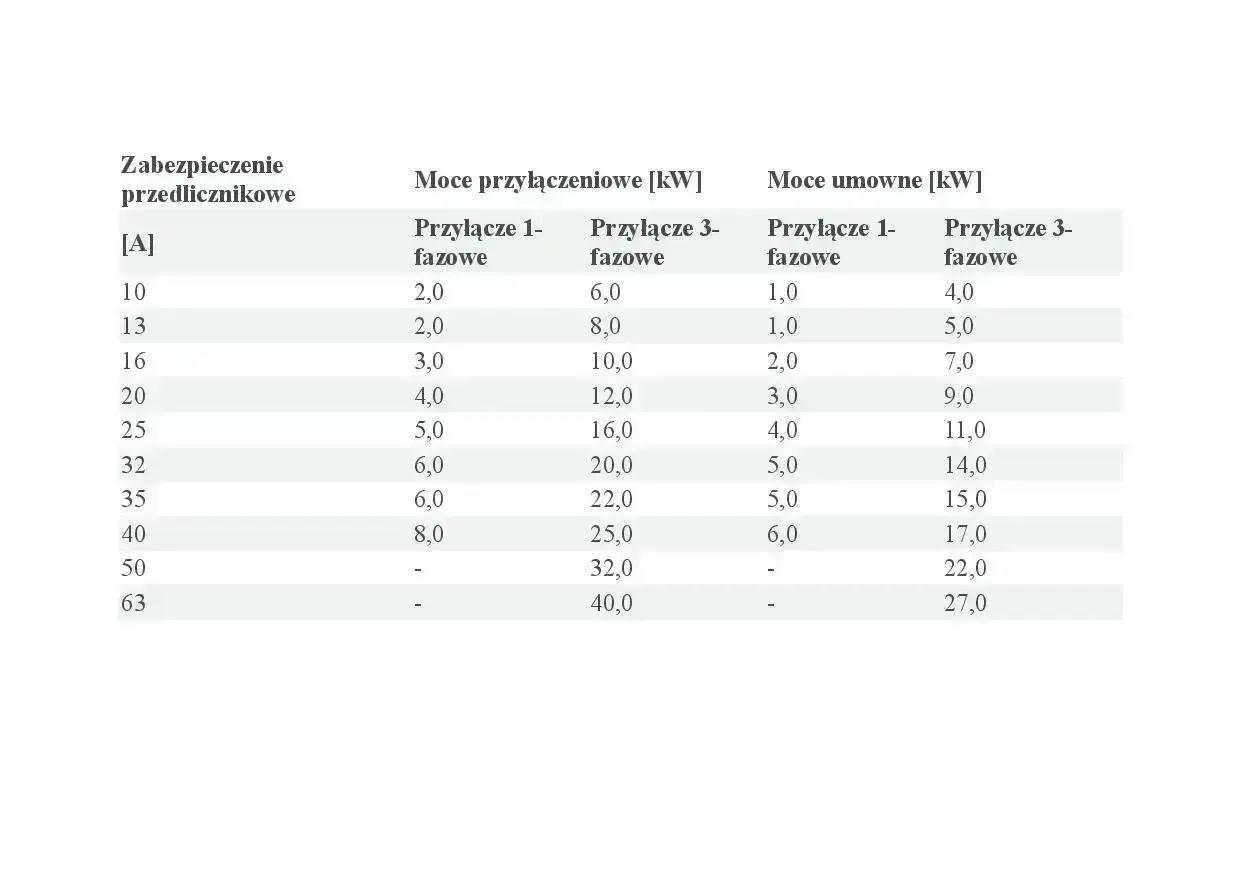

| Parametr przyłączeniowy | Poziom uzgodniony z operatorem dla poboru lub oddawania energii. | Wyznacza, jakie obciążenie instalacja i sieć mają bezpiecznie obsłużyć. |
Warto też znać prostą granicę formalną. URE rozróżnia między innymi grupę V dla obiektów do 40 kW i grupę IV powyżej 40 kW. To nie jest tylko urzędowy detal, bo od tego progu potrafią zmieniać się formularze, wymagania techniczne i sposób prowadzenia sprawy. Ten punkt prowadzi wprost do pytania: jak policzyć potrzebną moc bez przewymiarowania budynku?

Jak policzyć potrzebną moc dla domu, mieszkania lub lokalu
Ja zawsze zaczynam od dwóch list: urządzeń stałych i urządzeń sezonowych. Do pierwszej trafiają odbiorniki, które realnie mogą działać codziennie i jednocześnie, a do drugiej rzeczy używane okazjonalnie, na przykład grzejnik awaryjny, elektronarzędzia albo sauna. Sama suma tabliczek znamionowych zwykle zawyża wynik, bo mało kto gotuje, pierze i ładuje samochód w tym samym momencie.
- Spisz odbiorniki stałe: płyta, piekarnik, lodówka, zmywarka, pralka, pompa ciepła, klimatyzacja, ładowarka EV.
- Oceń jednoczesność, czyli co może pracować równocześnie bez Twojego udziału.
- Dodaj zapas na przyszłe zmiany, najlepiej wtedy, gdy remont lub budowa jeszcze nie są zamknięte.
- Sprawdź, czy obiekt powinien mieć zasilanie jednofazowe 230 V czy trójfazowe 400 V.
| Typ obiektu | Co zwykle podnosi zapotrzebowanie | Orientacyjny poziom, który często bywa rozważany |
|---|---|---|
| Mieszkanie | Płyta indukcyjna, zmywarka, suszarka, klimatyzacja. | Około 8-12 kW. |
| Dom bez ogrzewania elektrycznego | Duża kuchnia elektryczna, warsztat, pompy i automatyka. | Około 10-14 kW. |
| Dom z pompą ciepła lub EV | Źródło ciepła, ładowanie auta, kilka dużych odbiorników jednocześnie. | Około 12-20 kW. |
To są widełki orientacyjne, nie gotowe wyrocznie. W praktyce ja zostawiam zwykle 15-25% zapasu, ale tylko wtedy, gdy mam ku temu sensowny powód, a nie dlatego, że „tak będzie bezpieczniej”. Przy większych obciążeniach trójfazowe zasilanie 400 V daje wyraźnie większy komfort, bo rozkłada pracę na trzy fazy. Przy jednofazie 230 V kilkanaście kilowatów szybko zamienia się w bardzo duży prąd i rosnące wymagania wobec instalacji. Skoro już widać, jak liczyć zapotrzebowanie, pozostaje sprawdzić, kiedy faktycznie trzeba wystąpić o zwiększenie parametrów.
Kiedy warto wystąpić o zwiększenie mocy i po czym to poznasz
Najczęściej sygnałem jest proza życia: wybija zabezpieczenie, a dom po prostu nie wyrabia przy jednoczesnym działaniu kilku urządzeń. Jeśli planujesz elektryczne ogrzewanie, pompę ciepła, ładowarkę samochodu, kuchnię indukcyjną albo rozbudowę warsztatu, warto potraktować zmianę parametrów jako element projektu, a nie poprawkę na końcu.
- przejście z gazu na ogrzewanie elektryczne lub pompę ciepła,
- dodanie ładowarki samochodu elektrycznego,
- modernizacja kuchni na pełną elektryfikację,
- rozbudowa domu lub lokalu o nowe obwody,
- powtarzające się wyłączenia zabezpieczeń przy normalnym użytkowaniu.
W instalacjach prosumenckich trzeba pamiętać jeszcze o drugiej stronie bilansu: nie liczy się wyłącznie pobór, ale też to, ile energii można oddać do sieci. To ważne przy fotowoltaice i magazynach energii, bo tam granica pracy bywa obustronna. Jeśli ten etap zignorujesz, cała instalacja może działać poprawnie tylko na papierze. A to prowadzi już do procedury, która często odstrasza ludzi bardziej niż sama elektryka.
Jak wygląda wniosek i co operator sprawdza po drodze
Przy nowym obiekcie albo zmianie parametrów istniejącego przyłącza składasz wniosek do operatora systemu dystrybucyjnego. W praktyce potrzebne są dane obiektu, tytuł prawny do nieruchomości, szkic sytuacyjny lub plan zabudowy oraz opis tego, jakie odbiorniki mają pracować w budynku. Ja zawsze doradzam, żeby nie traktować tego jak formalności „do odhaczenia”, bo od jakości wniosku zależy, czy operator wyda warunki bez poprawek.
- Zbierz dane techniczne i dokumenty do nieruchomości.
- Złóż wniosek o warunki przyłączenia.
- Odbierz warunki i projekt umowy.
- Podpisz umowę i poczekaj na realizację prac po stronie operatora.
- Po zakończeniu formalności podpisz umowę sprzedaży lub dystrybucyjną, zależnie od sytuacji.
Na przykład TAURON udostępnia formularze online dla obiektów do 180 kW, a sam wniosek prowadzi użytkownika przez kalkulator, więc łatwiej dopasować parametry już na starcie. Warto też pamiętać, że warunki przyłączenia są ważne zwykle rok od doręczenia, więc odkładanie decyzji na później potrafi cofnąć cały proces o kilka miesięcy. Skoro procedura jest jasna, zostaje najpraktyczniejsza część: ile to właściwie kosztuje.
Ile to kosztuje i co najbardziej podbija cenę
Tu nie ma jednej uniwersalnej kwoty, bo koszt zależy od operatora, rodzaju przyłącza i od tego, jak daleko sieć znajduje się od obiektu. Najbardziej podbijają cenę roboty ziemne, długość przyłącza, potrzeba przebudowy istniejącej infrastruktury oraz sam poziom mocy, który deklarujesz we wniosku.
| Co wpływa na cenę | Dlaczego ma znaczenie |
|---|---|
| Rodzaj przyłącza | Kablowe i napowietrzne oznaczają inne prace, materiały i czas realizacji. |
| Odległość od sieci | Im dalej do istniejącej infrastruktury, tym większy koszt robót i materiałów. |
| Poziom mocy | Większy zapas zwykle oznacza wyższą opłatę i większe wymagania techniczne. |
| Stan lokalnej sieci | Jeśli sieć jest przeciążona, operator może zaproponować inne rozwiązania lub dłuższy termin. |
| Nowy obiekt czy modernizacja | Zmiana parametrów istniejącego budynku bywa prostsza niż budowa przyłącza od zera. |
Przykładowo TAURON publikuje opłatę za przyłączenie liczoną od mocy wskazanej w warunkach: 30 zł za każdy kW do 100 MW i 60 zł za każdy kW powyżej 100 MW. To dobrze pokazuje mechanikę wyceny, ale nie jest to stawka obowiązująca w całym kraju, więc zawsze trzeba sprawdzić tabelę własnego operatora. Wniosek jest prosty: większa rezerwa mocy ma realną cenę, dlatego warto jej nie zawyżać bez powodu. To z kolei prowadzi do najczęstszych błędów, które widzę w praktyce.
Najczęstsze błędy przy planowaniu instalacji
Najdroższe błędy nie wynikają z samej elektryki, tylko z założeń. Najczęściej widzę trzy: zliczanie wszystkich urządzeń bez jednoczesności, ignorowanie przyszłych zmian i traktowanie przyłącza jak formalności, a nie parametru projektowego.
- sumowanie mocy z tabliczek znamionowych zamiast realnego scenariusza użytkowania,
- brak zapasu na pompę ciepła, klimatyzację albo ładowarkę EV,
- wybór jednofazowego zasilania tam, gdzie lepiej od razu zaplanować trzy fazy,
- pomijanie konsultacji z projektantem instalacji przy rozbudowie domu,
- ustalanie zbyt dużej rezerwy „na wszelki wypadek”, mimo że nie ma dla niej uzasadnienia.
Ja patrzę na to dość praktycznie: za niska wartość kończy się dyskomfortem i korektami, a za wysoka może oznaczać niepotrzebnie droższą procedurę i większe wymagania wobec infrastruktury. W dobrze zaprojektowanym budynku chodzi o równowagę, nie o rekordowy zapas. Na koniec zostawiam krótką listę rzeczy, które sam sprawdzam, zanim zamknę temat.
Co sprawdzam przed złożeniem wniosku, żeby nie przewymiarować instalacji
- czy znam wszystkie odbiorniki, które mogą działać jednocześnie,
- czy planuję elektryfikację ogrzewania lub ładowanie auta,
- czy instalacja ma sens w układzie 1-fazowym czy 3-fazowym,
- czy projektant i operator mówią o tym samym zakresie mocy,
- czy mam rezerwę uzasadnioną realnym użyciem, a nie tylko chęcią „świętego spokoju”.
Jeżeli odpowiesz sobie na te pięć pytań uczciwie, decyzja staje się dużo prostsza, a cały proces mniej kosztowny i mniej nerwowy. W instalacjach elektrycznych najbardziej opłaca się precyzja, bo potem to ona decyduje o komforcie użytkowania przez lata.
